【万字长文】2026年集装箱智造系列第二季:调试与性能验证专题——S01储能集装箱第一次上电,为什么不能直接合闸?首次送电前的15项检查

📌 先看这里——30秒结论便利贴
  1. 首次上电是整个项目风险最高的单一操作
    ——制造阶段的所有隐患,在这一刻同时被激活。
  2. 大多数首次上电事故,不是设备故障
    ——是在合闸之前,有基础确认项被跳过了。
  3. 首次上电的顺序铁律:
     辅助电源先上 → BMS/EMS确认 → 保护功能验证 → 高压预充 → 主回路合闸。
  4. "绝缘测试在工厂通过了"不等于"现场绝缘没问题"
    ——运输和现场安装会带来新的绝缘风险。
  5. BMS没有完整采集数据就合闸
     = 在看不见的状态下操作高压系统。
  6. 这张15项清单,每一项都是有人用事故换来的
    ——每跳过一项,就是在用概率赌运气。
⚡ 反直觉开场:设备装好了,调试工程师却让大家离开现场

那是一个我记得很清楚的下午。

集装箱完成制造和运输,吊装到位,安装完成。

项目经理走过来说:"能今天送电吗?客户催得很紧。"

调试工程师放下手里的平板,平静地说了一句话:

"设备在,但我还没做完确认清单,今天不送电。"

项目经理急了:"都装好了,测试也通过了,有什么好确认的?"

调试工程师指了指设备间的地板,说:

"你看到那根线了吗?"

有一根辅助电源线,在运输过程中,接头松动了半个螺距。目视几乎看不出来。

如果不检查,直接送电——辅助电源接触不良,BMS上电异常,然后调试人员以为是BMS故障,在没有保护的状态下开始排查……

他没把话说完,但所有人都懂了。

第二天,确认完15项,送电,一切正常。

"先确认,再动作"——这是所有优秀调试工程师心里最深的一条线。

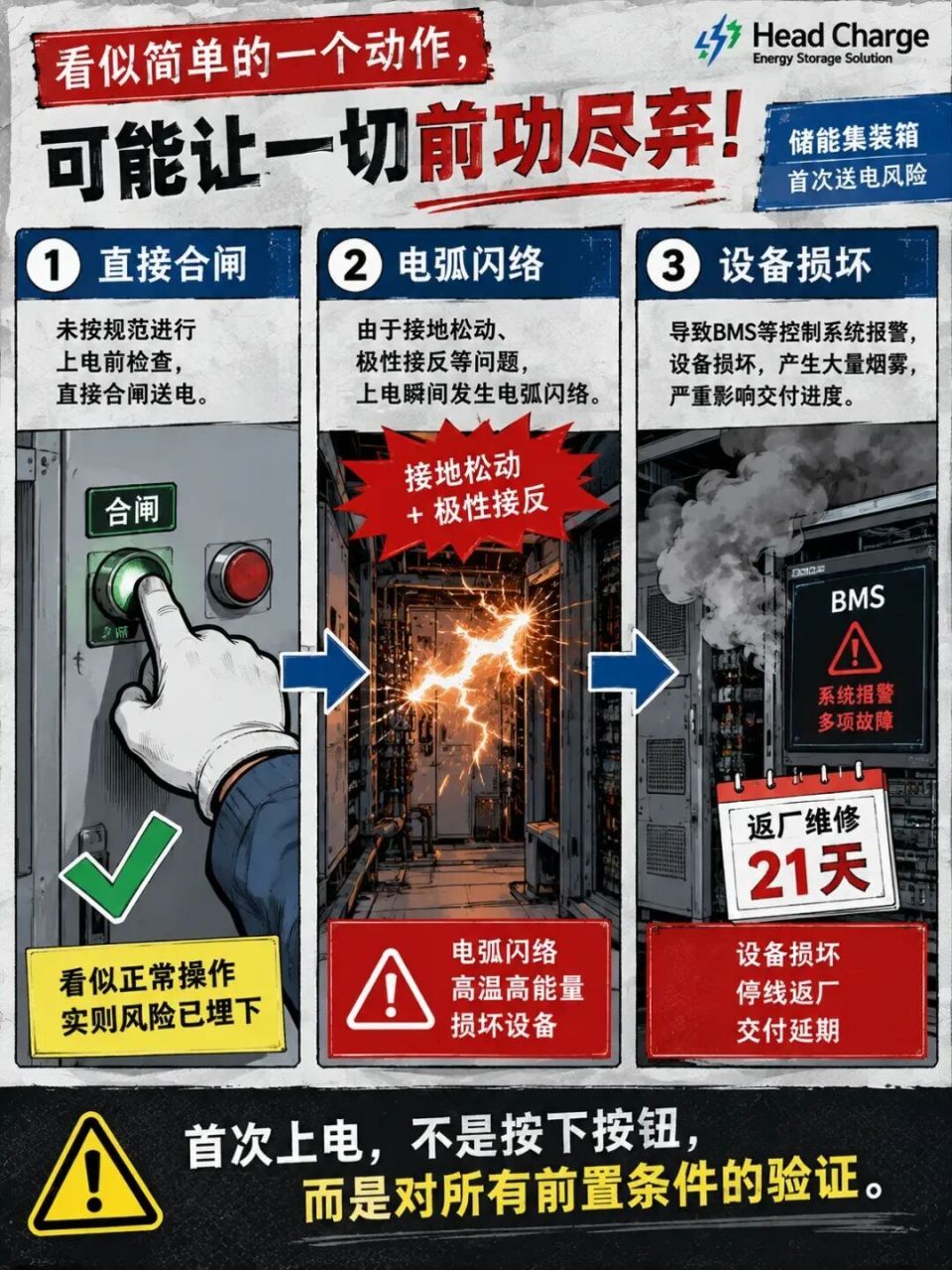

🔥 反直觉开场②:他们直接合闸了,然后箱子冒烟了

这件事发生在2024年一个南方项目现场。

调试队伍赶进度,集装箱已经完成制造出厂检验,现场只剩最后一步——首次送电。

负责人说:"前面都测过了,应该没问题,直接合闸吧。"

合闸瞬间,箱体内传来一声闷响,随后BMS报警,高压侧出现明显电弧痕迹。

事后排查发现:接地铜排其中一个连接点在运输过程中松动,接触电阻远超标准;同时高压正负极性在现场重新接线时接反了。

两项致命错误,都在"首次送电前15项检查"里明确要求必须100%确认。

因为"前面都测过了",这两项被跳过了。

结果:一台5MWh集装箱被迫停机返厂,客户罚款,项目延期整整21天。

我后来问那个负责人:"为什么不做检查?"

他说:"以前样机都是直接合的,没出过事。"

这就是最危险的想法——"以前没出事,所以这次也不会出事"。

今天这篇文章,把首次送电前的15项检查掰开揉碎讲清楚。不是为了多一道手续,而是为了让你和你的团队,少走一次返厂的路。

🗺️ 首先搞清楚:首次上电为什么是"最高风险节点"

在讲15项检查之前,先说清楚一件事:为什么首次上电的风险比后续每一次操作都高?

不是因为设备不可靠。

而是因为:首次上电是制造、运输、安装三个阶段的所有隐患第一次同时在"带电"状态下被激活。

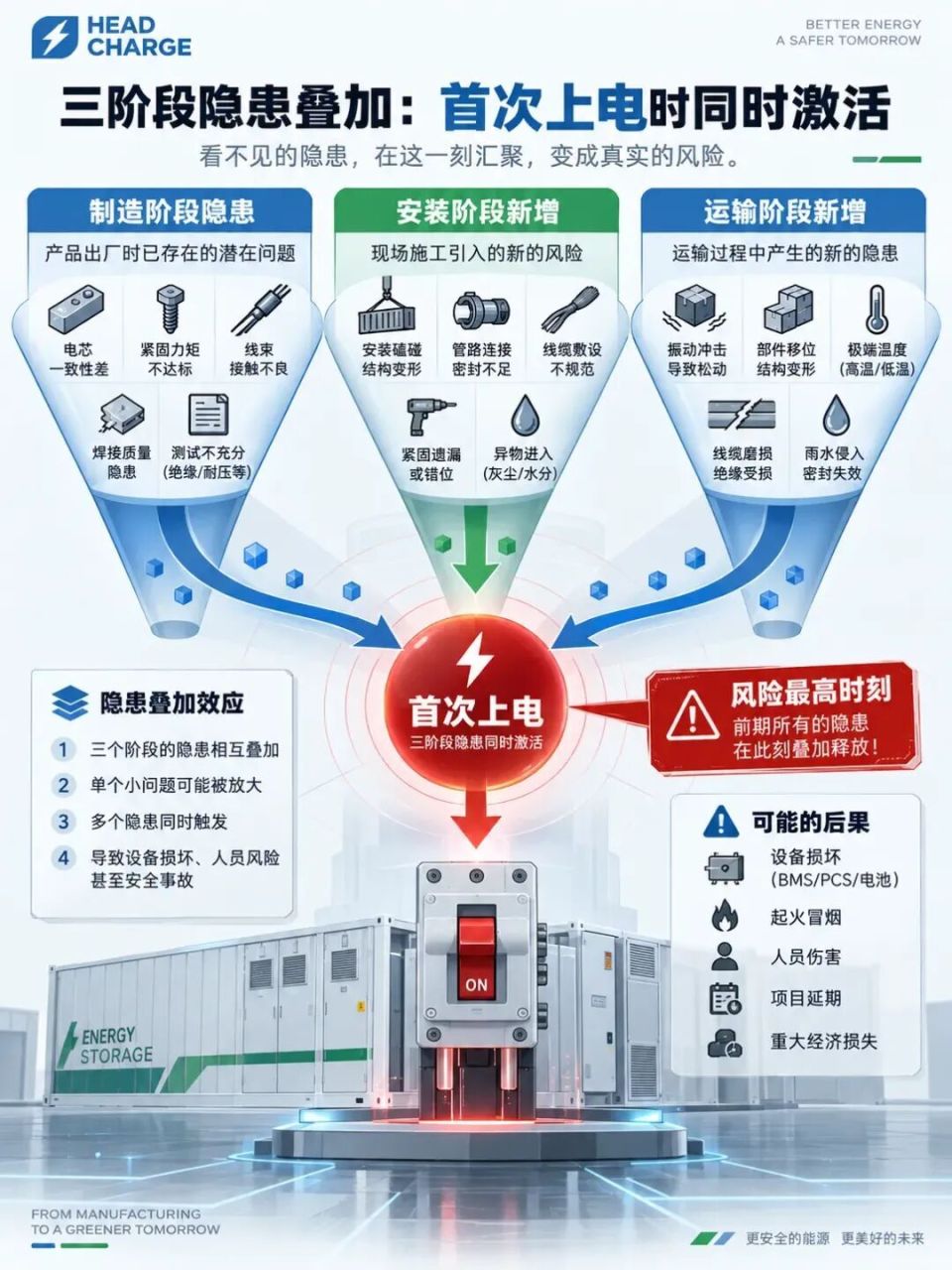

三个阶段的隐患叠加:
  • 制造阶段隐患:
  • 某个螺栓力矩不够(出厂时没发现);
  • 某根信号线标签在运输中脱落(重新安装时接错);
  • 某处密封胶在运输振动中出现微裂纹。
  • 运输阶段新增风险:
  • 振动导致接头松动/线缆摩擦破皮;
  • 温湿度变化导致绝缘材料微变化;
  • 颠簸导致BMS板接插件接触不良。
  • 现场安装阶段新增风险:
  • 外部电气接入(极性/相序需要核查);
  • 接地系统与外部电网连接(接地路径变化);
  • 辅助电源与现场电源的匹配性。
三者叠加 = 首次上电是整个生命周期中"未知风险"密度最高的时刻。

关键认知: 这就是为什么"工厂测试通过了"不能替代"现场首次上电确认"——两者的系统状态根本不同。

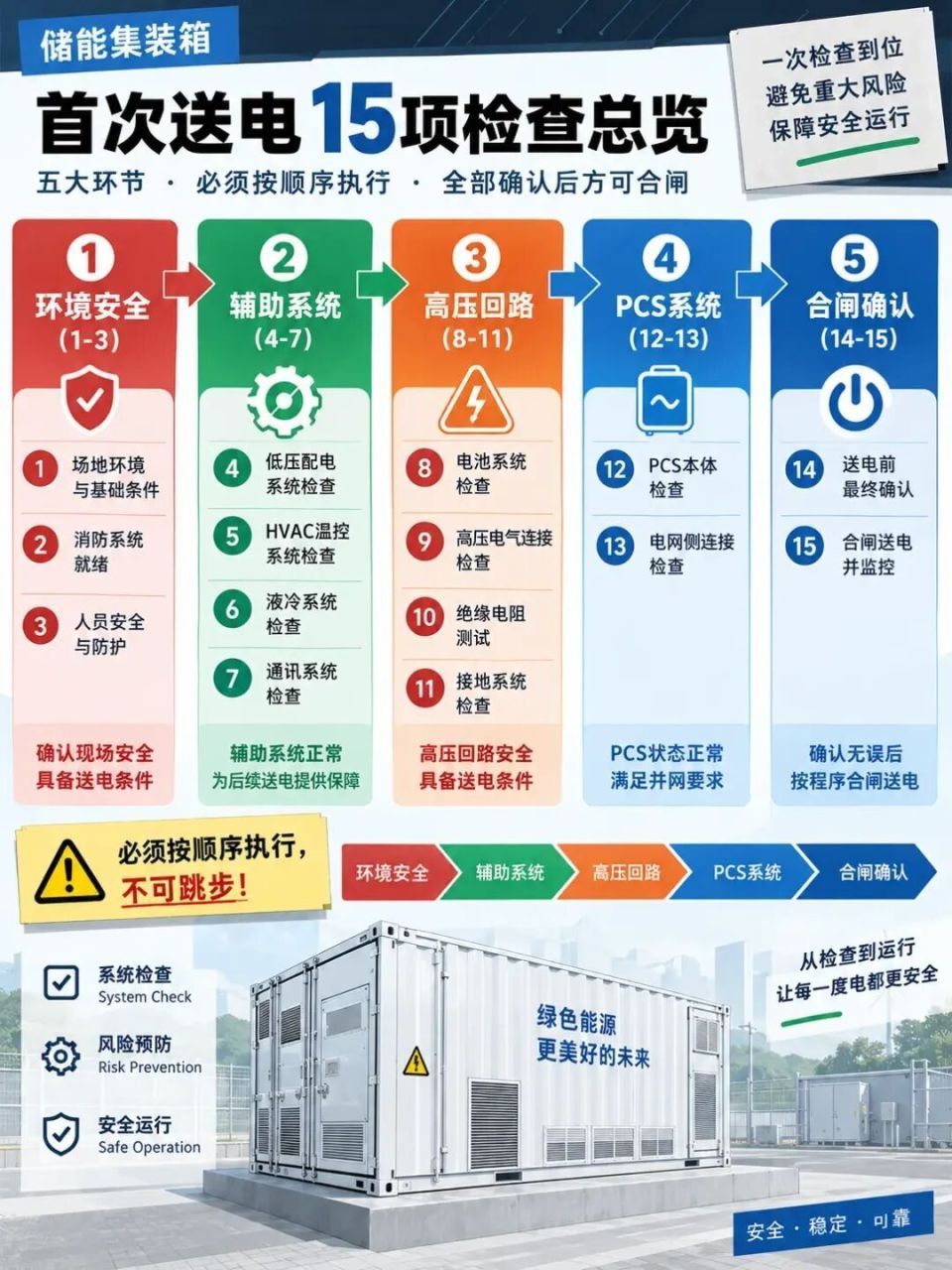

📋 15项检查:按组拆解,每项知道为什么做

五大环节,必须按顺序执行,全部确认后方可合闸: 环境安全(1-3)→ 辅助系统(4-7)→ 高压回路(8-11)→ PCS系统(12-13)→ 合闸确认(14-15)。

第一组:环境与人员安全确认(第1-3项)

画面:手术开始之前,外科医生先确认手术室准备好了,不是直接拿起手术刀。调试也一样——在任何电气操作之前,先确认环境和人员状态。

Check #1:现场安全隔离确认
确认内容:
  • 高压区域已设置安全围栏/警示标识;
  • 非调试人员已撤离高压区域(最小工作组原则);
  • 调试团队成员持有有效的电工操作证(高压);
  • 现场配备绝缘手套/绝缘靴/验电器等个人防护装备;
  • 应急联系人已到位或联系方式已确认。

为什么: 首次上电可能出现意外弧光/电弧闪络,非相关人员在场会扩大事故伤亡范围。

Check #2:箱体接地系统复核
确认内容:
  • 集装箱箱体与现场接地网连接已完成;
  • 接地线规格符合要求(截面积、材质);
  • 接地电阻测试:现场实测值 ___Ω(要求:具体值以设计文件为准);
  • 接地端子螺栓力矩已确认,无松动。

为什么: 现场接地与工厂测试时的接地是两个不同的系统。工厂接地合格≠现场接地合格。接地失效时,万一设备漏电,没有安全泄放通道。

⚠️ 你以为……其实……①

你以为: 工厂做了接地测试,现场不用再测了。
其实: 工厂的接地测试是在工厂接地网上做的;现场的接地网是独立的电气系统,连接方式、接地电阻、土壤条件都不同。工厂合格 ≠ 现场合格,是两个完全独立的测试对象。现场首次上电前,必须在现场接地网下重新测接地电阻。
机制: 接地电阻取决于接地体-土壤界面的电阻,这个值受土壤电阻率、接地极深度、连接方式影响,每个现场都不同。

Check #3:现场绝缘复测
确认内容:
  • 主回路对地绝缘电阻复测(断开所有SPD、电容后);
  • 测试电压与设备额定绝缘等级匹配(以设计文件为准);
  • 各回路绝缘电阻值记录:___ MΩ(要求:以设计文件为准)。

为什么: 运输和安装可能损伤绝缘——振动导致线缆摩擦破皮、安装时工具误伤绝缘层等。工厂绝缘合格≠运抵现场后绝缘合格。

第二组:辅助电源与低压系统确认(第4-7项)

画面:要启动一台复杂机器,必须先让它的"神经系统"正常工作,然后才能让"肌肉"动起来。辅助电源就是储能系统的神经系统——BMS、通讯、保护、控制,全靠它。先上辅助电源,再上高压,是铁律。

Check #4:辅助电源接线核查
确认内容:
  • 辅助电源输入电压与现场电源匹配(AC 220V / 380V / DC 48V 等,以设计为准);
  • 辅助电源接线极性/相序正确(特别关注三相设备);
  • 辅助电源断路器处于断开状态(冷启动准备);
  • 辅助电源回路绝缘已确认。

为什么: 辅助电源接线错误(如电压等级不匹配)会直接损毁BMS板、通讯模块——这些设备价格高且交货周期长。

Check #5:辅助电源上电后BMS状态确认

操作: 合辅助电源断路器,观察以下内容:

  • BMS上位机界面正常启动(无报错弹窗);
  • 所有BMU(电池管理单元)在线状态确认。在线数量:___,应在线数量:___;
  • 所有BMU电压采集数据合理(各簇电压偏差在正常范围内,以BMS规格书为准);
  • 温度采集通道全部正常(无NaN/999等异常值);
  • SOC初始值合理(通常50%~80%,以BMS设定为准)。

为什么: BMS是高压回路的"监护人"。如果BMU不全部在线就合高压闸,BMS对电池状态的认知是不完整的——在看不清楚的状态下操作高压,是盲操作。

⚠️ 你以为……其实……②

你以为: 有几个BMU离线没关系,先试着上高压,上去了再慢慢处理。
其实: BMU离线意味着BMS无法监控对应电池组的电压、温度和电流。一旦高压合闸,该组电池就处于"无人监护"状态——过充、过放、过热,BMS无法响应,保护不动作。离线的BMU是一个"盲区",在盲区内合闸是主动放弃保护。
机制: BMS的保护逻辑依赖实时采集数据,采集链路中断时,保护判断的数据基础缺失,保护功能在该回路上实际失效。

Check #6:通讯链路完整性确认
确认内容:
  • BMS ↔ EMS/上位机通讯正常(CAN/RS485/以太网,以设计为准);
  • BMS ↔ PCS通讯正常(控制信号可达);
  • EMS ↔ 消防系统联动信号确认(消防联动接口测试);
  • EMS ↔ 温控系统通讯正常(温控启停控制可达);
  • 远程监控链路(如有):数据可上传至云端/SCADA。

为什么: 通讯链路不完整,上电后的控制指令无法可靠传达。最危险的是:PCS接收不到BMS的保护停机指令——电池出现异常时,PCS不知道,不停机。

Check #7:环控系统工作状态确认
确认内容:
  • 箱内温湿度传感器数据正常(环境数据可读);
  • 烟感探测器自检通过(指示灯状态正常);
  • 门磁传感器状态正确(门开/门关状态与实际一致);
  • 消防系统已从"维护模式"切换到"工作模式"(安全销已拔除,控制器显示正常)。

为什么: 环控系统是安全保障的"传感层"。如果烟感探测器故障,火灾时消防联动不触发。首次上电前,必须确认每一个传感器都在"真正工作"。

第三组:高压回路送电前确认(第8-11项)

停一下。到这里,前7项都确认完了,辅助系统正常运行,BMS全量在线,通讯链路完整。现在才到高压回路的确认阶段。

很多事故发生在"着急"的团队——跳过前面7项直接来这里。

Check #8:高压主回路极性与相序确认
确认内容:
  • 直流侧:用万用表确认电池簇正负极方向(与PCS直流接入端极性一致);
  • 交流侧(如有):用相序表确认三相相序(A/B/C与电网/PCS接口一致);
  • 主回路所有断路器/熔断器处于断开状态(冷合闸准备)。

为什么: 极性接反是最危险的操作错误之一。直流侧极性接反会导致PCS直流侧反向电流,轻则损毁逆变器,重则引发火灾。相序错误会导致三相电机反转或保护误动作。

⚠️ 你以为……其实……③

你以为: 接线工人是专业的,极性不会接反,这步可以跳过。
其实: 极性接反在储能现场是真实出现过的事故,而且不只是新手会犯。原因通常是:运输中标签脱落导致重新接线时看错、接线图纸版本不一致、多班次交接时信息遗漏。专业人员不代表零失误率——这一步的存在,是为了在上电之前发现任何人的任何失误。跳过这一步,等于放弃了最后一次纠错机会。
机制: 极性错误不会在接线时被发现,只有在带电操作时才会通过电流异常/保护动作/设备损毁来"告知"——而这个"告知"的代价,往往是设备损毁或人员安全事故。

Check #9:预充回路确认
确认内容:
  • 预充电阻规格确认(阻值和额定功率,以设计为准);
  • 预充回路接线确认(预充继电器/接触器接线正确);
  • PCS直流侧预充功能是否已使能(软件设置确认);
  • 预充超时保护设置确认。

为什么: 大容量电容在没有预充时直接合主接触器,产生的冲击电流(涌流)可能超过接触器额定值,导致接触器触点熔焊或被炸开。预充是保护主接触器和PCS直流侧元器件的必要步骤。

Check #10:保护定值核查
确认内容:
  • BMS过压/欠压保护定值与电池规格书一致;
  • BMS过温/低温保护定值与使用场景匹配;
  • BMS过流保护定值(充放电双向)已设置;
  • PCS直流过压/欠压保护定值已设置;
  • 系统级功率限制已配置(防止首次充放电超额定功率)。

为什么: 保护定值是系统的"最后一道防线"。定值设置错误(如过压保护定值高于电池允许最高电压),等于保护失效——电池超压也不会被切断。首次上电前确认定值,是确保防线真实存在。

Check #11:温控系统启动状态确认
确认内容:
  • 液冷系统:冷却液已充注,循环泵手动启动测试正常;
  • 液冷管路:目视确认无渗漏(通液后首次检查);
  • 温控控制器:设定温度范围与BMS温度保护定值协调(温控保护温度应先于BMS过温保护温度触发);
  • 风冷系统(如有):风机运转正常,风量方向正确。

为什么: 电池在首次充放电过程中会产生热量。如果温控系统未正常工作,热量积累会快速触发BMS温度保护,或更严重的热失控风险。"先让冷却系统跑起来,再让电池工作"是基本逻辑。

第四组:PCS启动条件验证(第12-13项)

PCS(功率变换系统)是整个储能系统里电压等级最高、功率最大的单元。它的启动,需要电池侧和电网侧两个方向的条件同时满足。

Check #12:电网侧条件核查
确认内容:
  • 电网接入电压在PCS允许范围内(电压值:___V,允许范围:以PCS规格书为准);
  • 电网频率正常(中国标准50Hz,允许偏差以PCS规格为准);
  • 并网开关处于断开状态(PCS上电前,并网开关断开);
  • 电网侧过流保护(断路器)已安装且规格正确。

为什么: PCS在并网时需要与电网电压同步(锁相)。如果电网电压超出PCS工作范围,PCS会拒绝启动(设计保护)或在启动瞬间过压损毁。

Check #13:PCS启动前参数核查
确认内容:
  • PCS直流侧电压范围设置(与电池簇满充/满放电压一致);
  • PCS功率限制初始设置(首次运行建议设为额定的20%~50%,确认正常后逐步提升,以调试方案为准);
  • PCS保护定值(过流/欠压/过温)已设置并记录;
  • PCS通讯已与EMS/BMS建立(Check #6已确认);
  • PCS冷却风扇/散热系统正常。

为什么: 首次运行时降额操作(不直接满功率启动),是给调试团队留出观察和反应时间的保护措施。以100%功率首次运行,一旦有问题,处理速度必须跟上100%功率带来的温升速率——大多数调试团队的反应速度跟不上。

第五组:合闸前最终确认与监护安排(第14-15项)

画面:飞机起飞前的最后一次系统检查。飞行员和副驾驶相互确认每一个仪表读数,不是因为不信任彼此,是因为人会犯错,双人确认是最后一道防线。

Check #14:合闸前双人交叉确认
确认内容:
  • 调试负责人宣读合闸操作计划(顺序:预充→直流合闸→并网开关→PCS启动→功率爬坡),团队确认;
  • 每个操作步骤指定操作员和监护员(一操作一监护);
  • 紧急停机预案确认:手动紧急停机按钮位置已知悉、消防联动手动触发位置已知悉、撤离路线已确认;
  • 通讯工具确认(对讲机/手机可达)。

为什么: 合闸是"不可逆操作"——合上去之后,任何问题都在"带电"状态下处理。双人确认和预案,是在"最后一秒"建立的最后保障。

Check #15:合闸后即时观察清单
合闸后前60秒,必须同步观察:
  • BMS界面:无新增报警,SOC/电压/温度数据稳定;
  • 预充过程:直流母线电压缓慢上升(无急剧跳变);
  • 各接触器/断路器:无异味/异响/外壳温度异常;
  • 液冷管路:目视巡检,无新增渗漏点;
  • 箱体内:无烟雾/焦糊味/异响;
  • PCS直流侧电压读数:与BMS报告的电池组电压一致。

如果以上任何一项异常:立即停机,不要等待。 不要在异常状态下继续操作,先停下来再分析。

🧠 Brain Power:如果只能做5项检查,你会优先选哪5项?

假设现场时间非常紧张,你只能从15项检查里优先做5项,你会选哪5项?为什么?

A. 接地电阻、绝缘电阻、高压极性、BMS通讯、消防状态
B. 温控液位、PCS预充电、门禁联锁、环境温湿度、铭牌检查
C. 所有BMS单体电压、SOC均衡、辅助电源电压、线缆标识、螺栓力矩

先在心里选好,再往下看答案。

▼ 答案在这里 ▼

正确优先级接近A。

理由:接地、绝缘、极性是电气安全底线,BMS通讯是"大脑"是否清醒,消防是"灭火器"是否可用。这些是"一旦出事就可能死人或烧箱子"的硬核风险。

B选项里的温控液位虽然重要,但可以在辅助电源上电后快速确认;C选项里的单体电压可以在BMS通讯正常后批量读取。

先保命,再功能,再细节。这就是调试的优先级逻辑。
🧠 Brain Power:停一下,做个判断

场景: 调试团队完成了前10项确认,准备进行Check #11时,液冷系统手动启动后发现:循环泵运行,但其中一处软管接头出现了非常缓慢的渗漏——大约每分钟一滴冷却液。

项目经理说:"渗漏量很小,先继续送电,等首次充放电完成后再处理,影响不大。"

调试工程师应该怎么做?

A. 接受项目经理建议,继续送电,观察渗漏情况
B. 停止流程,处理渗漏后再继续,不管多长时间
C. 先收集渗漏液,计算渗漏速率,如果影响不大就继续
D. 向上级汇报,等待决策

▼ 往下看答案 ▼
答案是B。没有其他选项。

原因:渗漏的冷却液(通常含乙二醇)是导电液体。"每分钟一滴"在常温下看起来微不足道,但在充放电过程中,电池和PCS会发热,温度升高→液体蒸发加速→冷却液浓度变化→导电性变化→渗漏液接触到带电导体→短路风险。

而且,一旦开始充放电,液冷管路内压力会升高,"一滴/分钟"的渗漏在压力升高后可能迅速变成"一股/分钟"——此时已经高压带电,处理风险倍增。

渗漏不分大小,在上电前都必须解决。这不是谨慎过度,这是不能谈判的安全底线。
  • A:放弃了安全底线;
  • C:计算渗漏率是自我安慰,改变不了风险机制;
  • D:向上级汇报没问题,但汇报的建议只有一个:停下来处理。
✅ BE the Commissioning Engineer:首次上电完整检查清单(Rev.A)

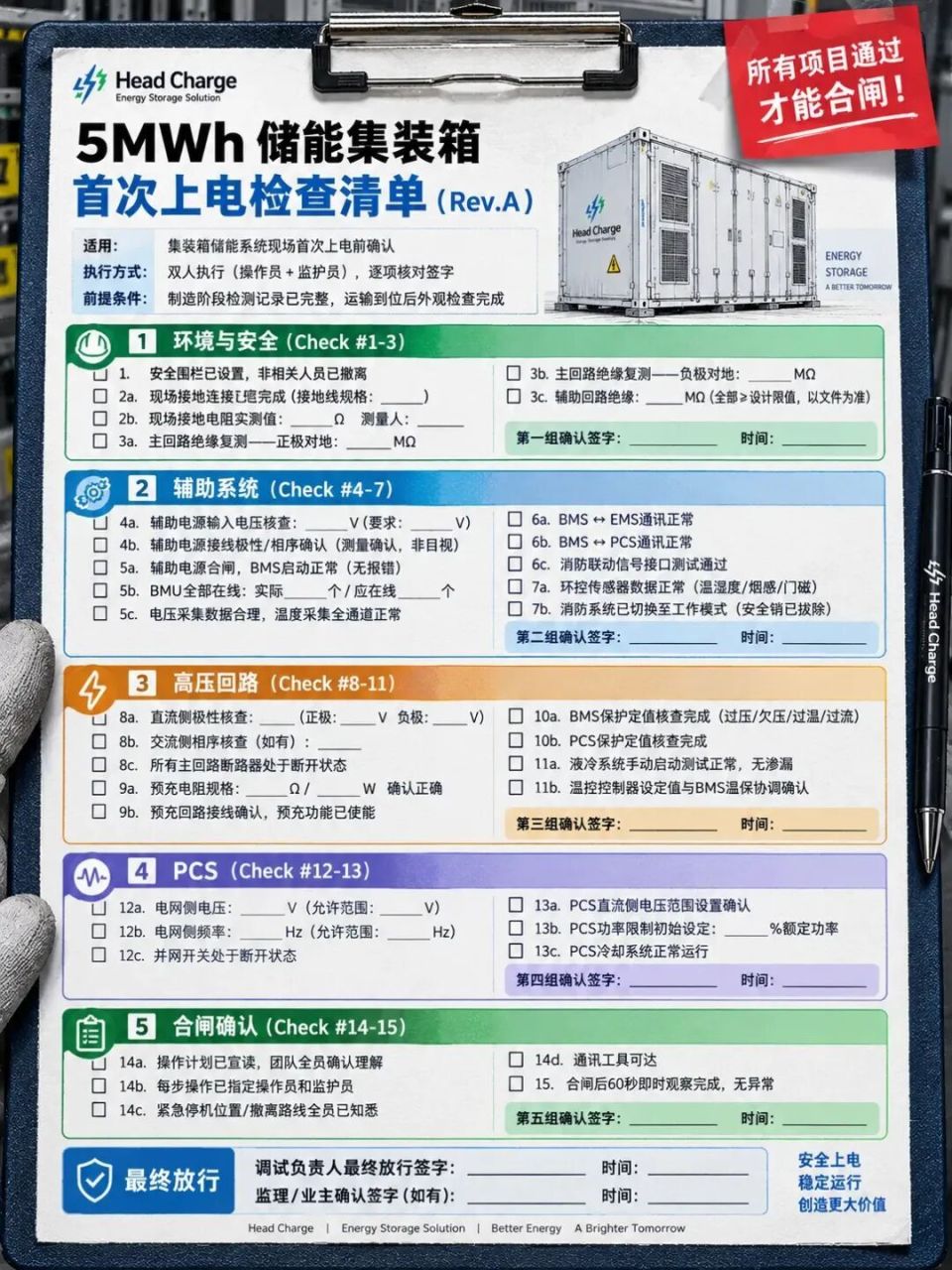

5MWh储能集装箱首次上电检查清单(Rev.A)

适用:集装箱储能系统现场首次上电前确认
执行方式:双人执行(操作员+监护员),逐项核对签字
前提条件:制造阶段检测记录已完整,运输到位后外观检查完成

【第一组:环境与安全(Check #1-3)】
  • □ 1. 安全围栏已设置,非相关人员已撤离
  • □ 2a. 现场接地连接已完成(接地线规格:___)
  • □ 2b. 现场接地电阻实测值:___Ω 测量人:___
  • □ 3a. 主回路绝缘复测——正极对地:___MΩ
  • □ 3b. 主回路绝缘复测——负极对地:___MΩ
  • □ 3c. 辅助回路绝缘:___MΩ(全部≥设计限值,以文件为准)
  • 第一组确认签字:___________ 时间:___________
【第二组:辅助系统(Check #4-7)】
  • □ 4a. 辅助电源输入电压核查:___V(要求:___V)
  • □ 4b. 辅助电源接线极性/相序确认(测量确认,非目视)
  • □ 5a. 辅助电源合闸,BMS启动正常(无报错)
  • □ 5b. BMU全部在线:实际___个 / 应在线___个
  • □ 5c. 电压采集数据合理,温度采集全通道正常
  • □ 6a. BMS ↔ EMS通讯正常
  • □ 6b. BMS ↔ PCS通讯正常
  • □ 6c. 消防联动信号接口测试通过
  • □ 7a. 环控传感器数据正常(温湿度/烟感/门磁)
  • □ 7b. 消防系统已切换至工作模式(安全销已拔除)
  • 第二组确认签字:___________ 时间:___________
【第三组:高压回路(Check #8-11)】
  • □ 8a. 直流侧极性核查:___(正极:___V 负极:___V)
  • □ 8b. 交流侧相序核查(如有):___
  • □ 8c. 所有主回路断路器处于断开状态
  • □ 9a. 预充电阻规格:___Ω / ___W 确认正确
  • □ 9b. 预充回路接线确认,预充功能已使能
  • □ 10a. BMS保护定值核查完成(过压/欠压/过温/过流)
  • □ 10b. PCS保护定值核查完成
  • □ 11a. 液冷系统手动启动测试正常,无渗漏
  • □ 11b. 温控控制器设定值与BMS温保协调确认
  • 第三组确认签字:___________ 时间:___________
【第四组:PCS(Check #12-13)】
  • □ 12a. 电网侧电压:___V(允许范围:___V)
  • □ 12b. 电网侧频率:___Hz(允许范围:___Hz)
  • □ 12c. 并网开关处于断开状态
  • □ 13a. PCS直流侧电压范围设置确认
  • □ 13b. PCS功率限制初始设定:___%额定功率
  • □ 13c. PCS冷却系统正常运行
  • 第四组确认签字:___________ 时间:___________
【第五组:合闸确认(Check #14-15)】
  • □ 14a. 操作计划已宣读,团队全员确认理解
  • □ 14b. 每步操作已指定操作员和监护员
  • □ 14c. 紧急停机位置/撤离路线全员已知悉
  • □ 14d. 通讯工具可达
  • □ 15. 合闸后60秒即时观察完成,无异常
  • 第五组确认签字:___________ 时间:___________
调试负责人最终放行签字:___________ 时间:___________
监理/业主确认签字(如有):___________ 时间:___________
💬 Fireside Chat:制造阶段检测 vs 首次上电前确认——两套逻辑,不能互相替代

工厂质量工程师和现场调试工程师,在交接文件时聊起来。

制造质量工程师: 我们工厂的检测做得很扎实——绝缘、耐压、接地都通过了,BMS联调也做了。文件给你了,应该没问题。

现场调试工程师: 你的文件我看了,做得确实扎实。但我还是要在现场重做绝缘测试。

制造质量工程师: 重复测试?有这个必要吗?

现场调试工程师: 你测试时,箱子在工厂。然后装车,长途运输700公里,颠簸,振动,温差30度……到现场,吊装,拖拉,安装……你觉得它跟离开工厂时还是同一台吗?

制造质量工程师: ……从物理状态上说……可能有变化。

现场调试工程师: 不是"可能"。运输过程中发生的任何改变,都不在你的检测范围里。我需要对"现在这个时刻的这台设备"负责,不是对"三周前在工厂的那台设备"负责。

制造质量工程师: 所以你的确认和我的检测,是两件不同的事?

现场调试工程师: 对。你的检测证明它离开工厂时是合格的。我的确认证明它在现场这一刻是可以上电的。两个证明都不可缺少,也不能互相替代。

制造质量工程师: ……那我们两个都很重要。

现场调试工程师: 你是第一道门,我是最后一道门。两道门都要关好。

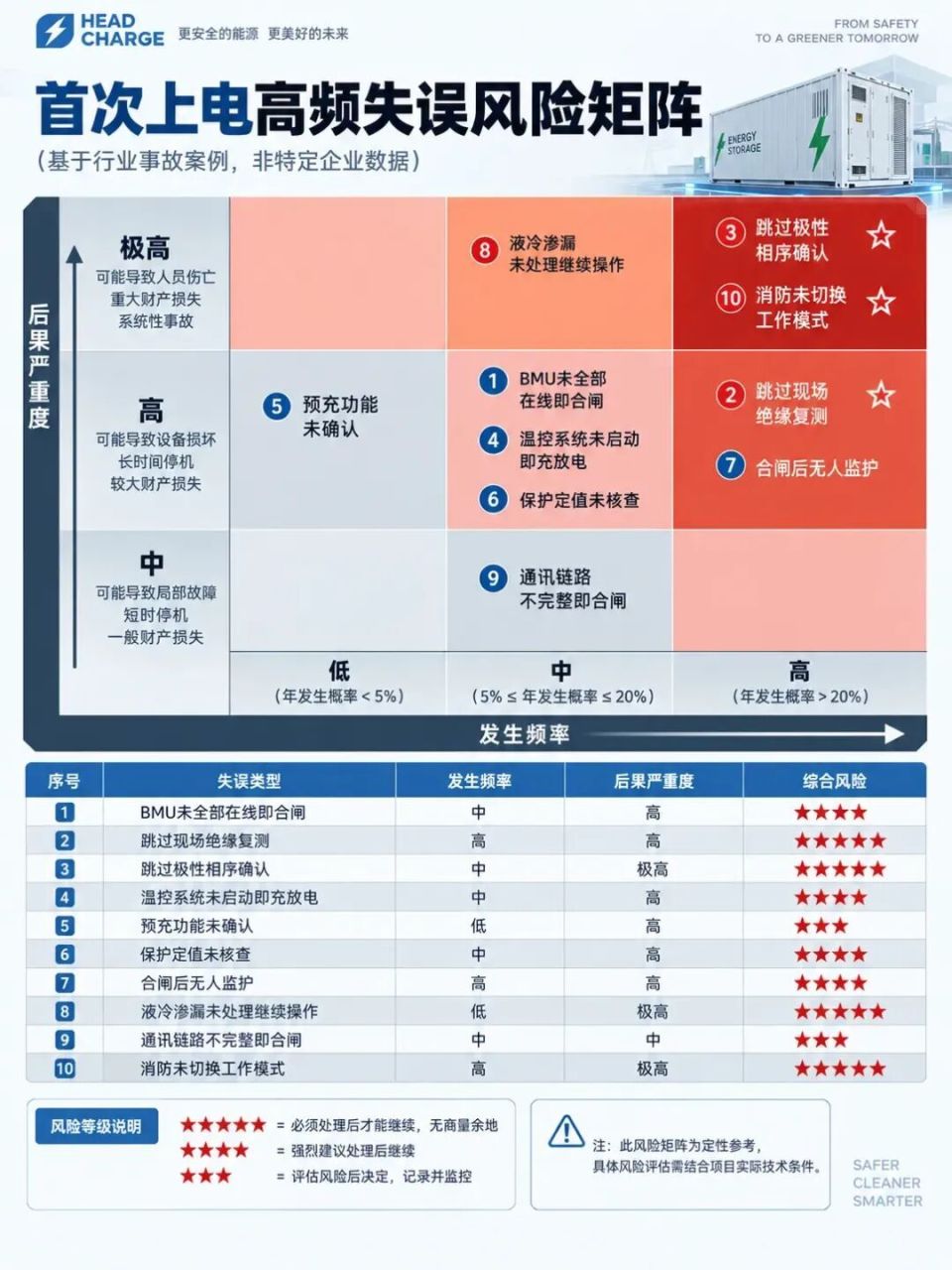

📊 首次上电常见失误分析:风险矩阵

基于行业事故案例,非特定企业数据。

序号
失误类型
发生频率
后果严重度
综合风险
1
BMU未全部在线即合闸
中
高
★★★★
2
跳过现场绝缘复测
高
高
★★★★★
3
跳过极性相序确认
中
极高
★★★★★
4
温控系统未启动即充放电
中
高
★★★★
5
预充功能未确认
低
高
★★★
6
保护定值未核查
中
高
★★★★
7
合闸后无人监护
高
高
★★★★
8
液冷渗漏未处理继续操作
低
极高
★★★★★
9
通讯链路不完整即合闸
中
中
★★★
10
消防未切换工作模式
高
极高
★★★★★
风险等级说明:

★★★★★ = 必须处理后才能继续,无商量余地
★★★★ = 强烈建议处理后继续
★★★ = 评估风险后决定,记录并监控

注:此风险矩阵为定性参考,具体风险评估需结合项目实际技术条件。

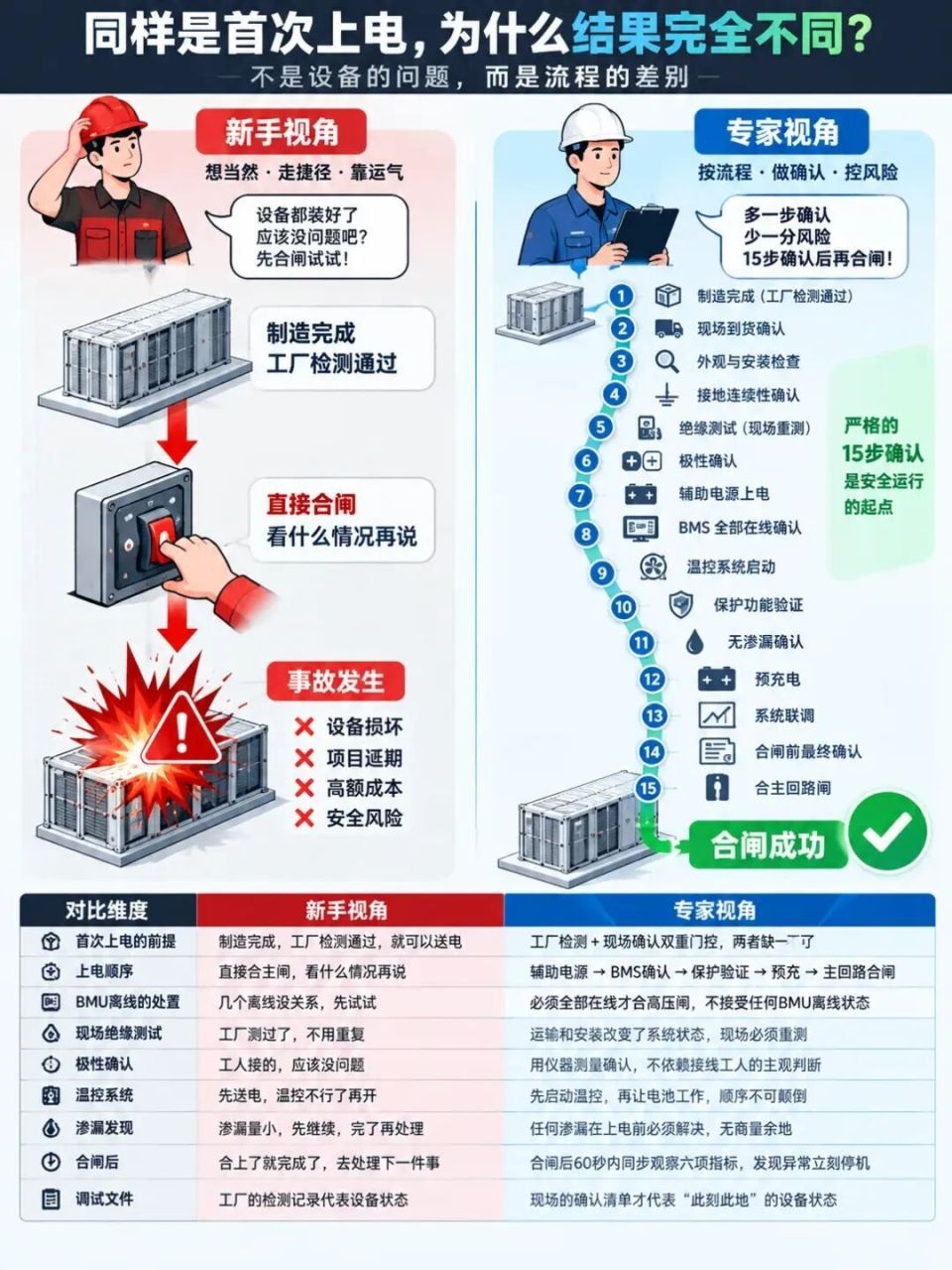

🆚 对比表格:新手视角 vs 专家视角

同样是首次上电,为什么结果完全不同?不是设备的问题,而是流程的差别。

对比维度
新手视角
专家视角
首次上电的前提
制造完成,工厂检测通过,就可以送电
工厂检测+现场确认双重门控,两者缺一不可
上电顺序
直接合主闸,看什么情况再说
辅助电源→BMS确认→保护验证→预充→主回路合闸,严格顺序
BMU离线的处置
几个离线没关系,先试试
必须全部在线才合高压闸,不接受任何BMU离线状态
现场绝缘测试
工厂测过了,不用重复
运输和安装改变了系统状态,现场必须重测,是两个独立的测试对象
极性确认
工人接的,应该没问题
用仪器测量确认,不依赖接线工人的主观判断
温控系统
先送电,温控不行了再开
先启动温控,再让电池工作,顺序不可颠倒
渗漏发现
渗漏量小,先继续,完了再处理
任何渗漏在上电前必须解决,无商量余地
合闸后
合上了就完成了,去处理下一件事
合闸后60秒内同步观察六项指标,发现异常立刻停机
调试文件
工厂的检测记录代表设备状态
现场的确认清单才代表"此刻此地"的设备状态
❓ There Are No Dumb Questions
Q1:我们在出厂前已经测过绝缘/耐压了,现场还要确认吗?

要确认"记录与边界"。很多问题不是没测,而是:测试边界变了(现场多了线缆/开孔/改动)、记录不可回放(不知道当时测了哪里、怎么测的)。出厂测试是工厂环境下的静态测试,运输振动、现场重新接线、温湿度变化都会改变绝缘状态。首次上电前至少要确认:记录齐全、变更已评估、现场重测。很多事故正是因为"出厂测过"产生了麻痹心理,导致现场漏检。

Q2:能不能先合闸,再慢慢排查BMS采集?

不建议。因为你把"监测不可靠"的状态带进了高压动作。更稳的做法:先把采集与通讯链路确认到"基本可信",再进入高压阶段。

Q3:接地连续性真的有必要测吗?

必要。接地不是"拧上螺丝就万事大吉",连续性是靠测出来的;标准条款对测试电流范围与低电压供电方式有明确描述。

Q4:我们赶工期,15项会不会太慢?

你可以快,但不能跳。15项里很多是"确认记录是否存在",不是每次都重新测试。正常情况下,熟练团队完成15项检查需要1.5-3小时(含整改时间)。这3小时能避免数天甚至数周的返厂和罚款,是最高效的投资。进度压力最大的时候,正是最需要严格检查的时候——因为赶进度最容易漏项。真正拖慢工期的从来不是检查,是返工。

Q5:首次上电必须所有15项都100%通过才能合闸吗?有没有可以豁免的项目?

安全相关项目(接地/绝缘/极性/BMU全量在线/消防工作状态/温控启动)没有豁免空间——这些项目的缺失直接对应人员安全或设备损毁风险,不能靠"评估后接受"来豁免。功能性确认项(如通讯链路完整性中的远程监控)可以在确认本地控制可用的前提下延后处理,但必须记录偏差并限定整改时间。"豁免"的前提是:你能清楚地说出豁免该项目的最坏结果,并且这个结果在可接受范围内。

Q6:合闸后的60秒观察,如果没有发现任何异常,是不是就证明系统完全正常了?

不是。合闸后60秒观察是"立即危险"的快速筛查,能发现的是:急性短路、明显接触不良、严重错接。但某些问题需要更长时间才能显现——比如,接触电阻偏高的汇流排在10分钟后才开始明显发热;某个电池组的自放电异常在几小时后才会让SOC与其他组出现明显差异。60秒观察是"当下安全"的确认,不是"长期稳定"的证明。第一次充放电循环后,还需要进行热成像巡检和数据复核。

Q7:如果发现某个BMU离线,是等待修复还是先分离该电池簇再送电?

取决于系统设计和BMS能力。如果BMS支持电池簇级别的隔离(即可以将故障簇从主回路隔离,其他簇正常工作),在确认隔离措施完整有效的前提下,可以考虑分离故障簇后继续调试——但这需要调试方案明确允许,并且有相应的安全措施。如果BMS不支持单簇隔离,或者调试方案没有明确规定,应停止,修复BMU离线后再继续。不要在没有预案的情况下,现场"临时发明"绕过方式。

Q8:这份清单需要业主/监理在现场见证吗?

越来越多的项目(特别是大型电网侧储能)要求业主方或监理见证首次上电过程,并在清单上签字。这不只是合规要求,也是风险分担的必要步骤——如果首次上电过程中出现问题,双方签字的确认记录是责任界定的关键证据。即使业主不要求见证,调试团队自己的签字记录(操作员+监护员双签)也必须完整,这是对自己的保护。

Q9:如果现场环境温度太低(低于5°C),是否可以送电?

一般不建议。低温下密封胶可能未完全固化,电池内阻增大,BMS保护阈值也可能需要调整。必须参考产品技术规格书中的环境温度要求,低于要求时需采取升温措施并记录。

Q10:清单里的"极性确认"具体怎么做?

用直流电压表在高压侧测量正负极对地电压,确保正极对地为正值,负极对地为负值,且数值与设计一致。极性接反在直流系统中后果非常严重,必须100%确认。

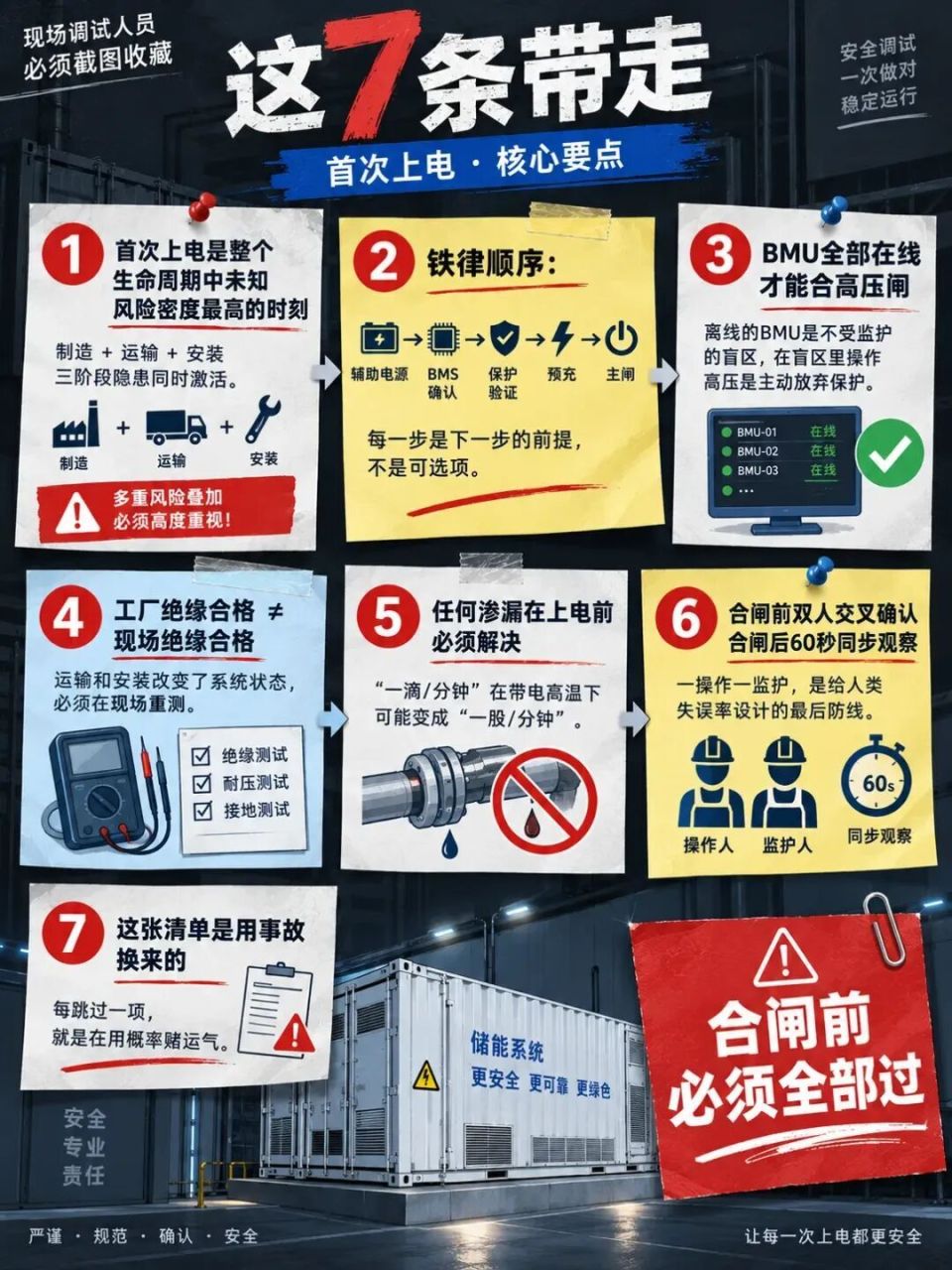

🔖 Bullet Points:截图收藏版——7条带走
  1. 首次上电是整个生命周期中未知风险密度最高的时刻
    ——制造+运输+安装三阶段隐患同时激活。

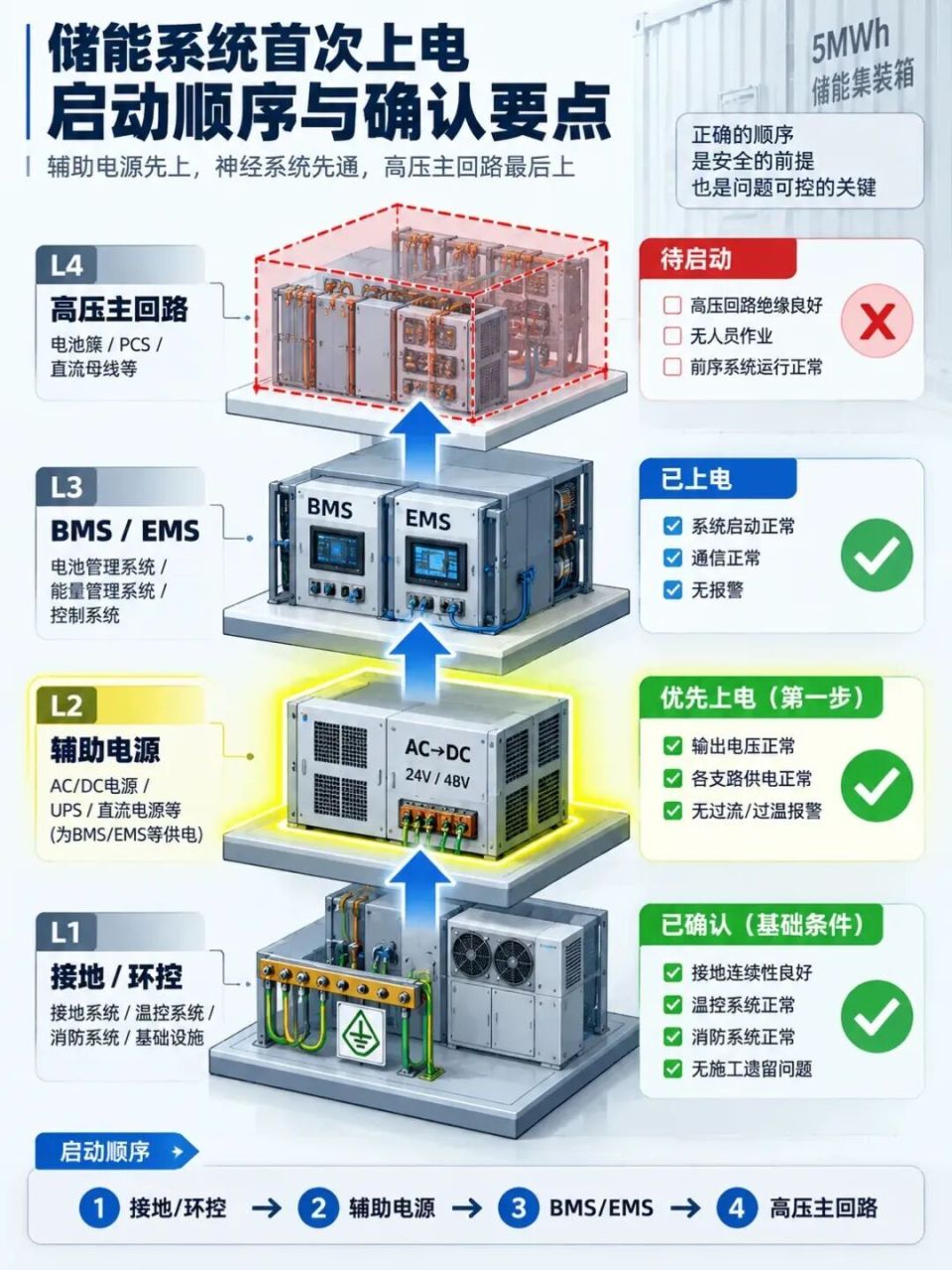

  2. 铁律顺序:辅助电源 → BMS确认 → 保护验证 → 预充 → 主闸
    ——每一步是下一步的前提,不是可选项。
  3. BMU全部在线才能合高压闸
    ——离线的BMU是不受监护的盲区,在盲区里操作高压是主动放弃保护。
  4. 工厂绝缘合格≠现场绝缘合格
    ——运输和安装改变了系统状态,必须在现场重测。
  5. 任何渗漏在上电前必须解决
    ——"一滴/分钟"在带电高温下可能变成"一股/分钟"。
  6. 合闸前双人交叉确认,合闸后60秒同步观察
    ——一操作一监护,是给人类失误率设计的最后防线。
  7. 这张清单是用事故换来的
    ——每跳过一项,就是在用概率赌运气。
⚠️ 适用范围与可能翻车点

适用范围说明: 本文的15项检查框架适用于5MWh量级集装箱/预制舱储能系统的现场首次上电场景。具体参数限值(接地电阻要求、绝缘电阻限值、PCS功率爬坡比例等)必须以项目设计文件、设备规格书和适用标准(如GB/T 36276、IEC 62619等)为准,本文不提供可直接使用的具体数值规范。

可能翻车点:
  1. 本清单假设调试团队对系统设计和设备规格书有充分了解;如果调试团队是第一次接触该型号系统,应先完成设备熟悉培训,再执行首次上电确认——不熟悉的人拿着清单执行,可能看到读数无法判断是否在正常范围;
  2. "合闸后60秒观察"是即时危险筛查,不能替代后续的热成像巡检、充放电性能测试和长期数据监控;
  3. 预充功能的具体参数(预充电阻值、预充超时设置)取决于PCS设计和电池簇容量,本文只提供逻辑框架,具体参数以调试手册为准;
  4. 某些项目的首次上电可能还需要满足并网许可、电力公司调度许可等外部条件,本文仅覆盖系统内部的技术确认项,不覆盖外部许可流程;建议在启动首次上电计划前,与相关监管方确认外部许可状态。
最后说一句

太多现场调试出问题的故事。

每一次,事后复盘,都能找到那个被跳过的确认步骤。

没有人是故意跳过的。

有时候是时间压力,有时候是过度自信,有时候只是——"这步应该没问题的"。

但"应该"是概率判断,不是事实确认。

"应该没问题"和"确认没问题"之间,就是15项检查的价值所在。

把这张清单给你们团队的调试工程师。

让他们不只是机械执行,而是理解每一项背后的机制——知道为什么这样做,在现场遇到变化时才能做出正确的判断,而不是死守步骤或者盲目跳过。

"先确认,再动作。"——这不是谨慎过度,这是对自己、对同事、对设备负责的最基本态度。
