连日来
昌吉市3家热源企业
9家供暖企业
抢抓夏季检修黄金期
有序推进供热设备设施
“冬病夏治”各项工程
全面排查整治管网隐患
保障今冬采暖季安全稳定供热
在昌吉热力有限责任公司毛纺厂一网供热管网提升工程施工现场,施工人员抢抓工期,开展管道开挖、管口焊接等作业。
昌吉热力有限责任公司毛纺厂一网供热管网提升工程现场负责人牛建军说:“这次管网改造更换的管网有700多米,完工后保温能力更高,抗压能力更强。工期已经干到了80%。”
昌吉热力有限责任公司今年7月启动“冬病夏治”专项行动,全面开展供热设备设施检修养护,对供热管网、换热站、阀门仪表等逐一排查维护。同步加快 “智慧供热”系统升级,推进供热管理数字化、智能化。依托供热管家服务,工作人员深入各小区,梳理上一采暖季供热诉求,入户排查供热隐患,建立问题台账,落实闭环整改。

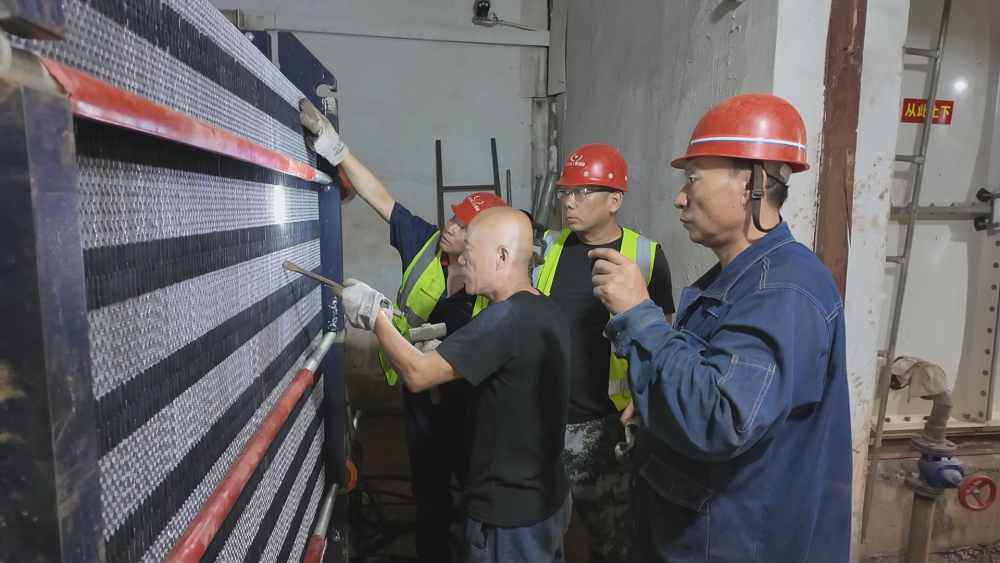

昌吉热力有限责任公司总工程师孙德江介绍:“公司投入近千万元开展供热设备设施‘冬病夏治’维修项目,现已更换供热管网4500余米、阀门1500余台,解体清洗板式换热器108台,更换更新水泵11台。截至8月底,项目完成量已超90%。”

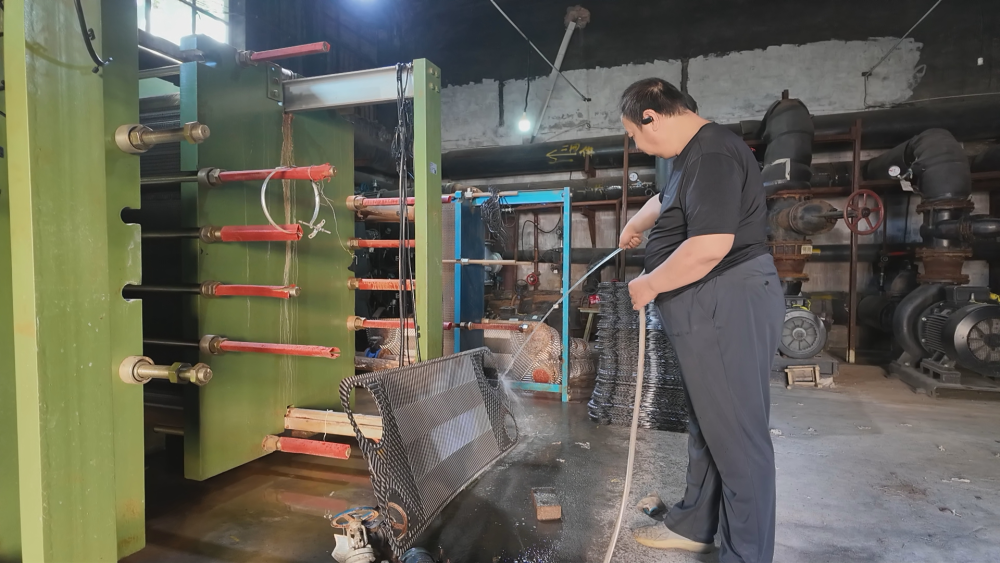

工作人员正在冲洗板式换热器片。记者白珂 摄
供热设备设施“冬病夏治”,即利用供暖结束后的非采暖窗口期,对供热设施检修改造,集中处置管网老化、管道破损、供热不稳等问题,提前消除供暖隐患。昌吉市 “一市两区” 总供热面积4795万平方米,服务用户约30万户。当前全市3家热源企业、9家供暖企业同步推进夏季供热改造施工。
全市 “冬病夏治” 工程预计9月10日前全部完工,后续开展管网注水测试,确保10月5日前具备正式供暖条件。
记者 白珂 通讯员 罗智涛 焦俊杰
