成功投运!安溪电网建设再传捷报!

问AI · 窄幅“爬山虎”运输车辆如何提升山区施工效率?

盛夏时节,县域产业、居民用电负荷持续走高,迎峰度夏保电攻坚战全面打响,电网升级补强刻不容缓。





近期,

电网建设“战场前线”传来捷报,

110千伏龙云线、龙头线

第三次冲击试验成功,

安溪坑墘(龙门)220千伏变电站

110千伏送出工程正式投运,

为泉州电网提质增效、

筑牢盛夏保电防线再添硬核支撑。

近年来,随着龙桥新区开发建设步伐持续加快,龙门镇小微企业、民宿文旅、居民生活用电需求同步激增。此前,山头、和平、仙苑等多座变电站110千伏线路长期串带供电,电网负荷动态调配的灵活性不足。

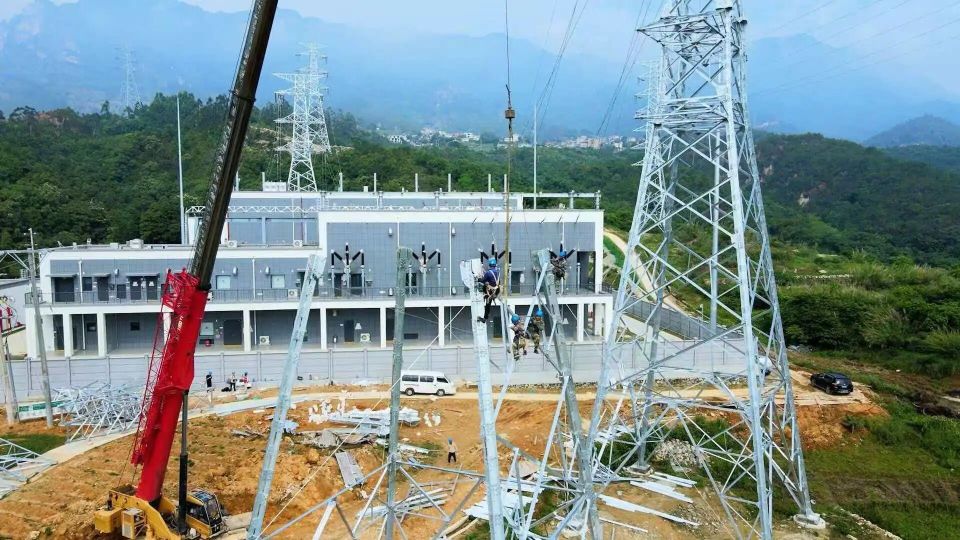

为构建多回路互济互供的坚强电网架构,国网安溪县供电公司于2024年12月全面启动该项电网新建工程。该项目新建4条110千伏输电线路27.38公里,铁塔37基,同步配套完成3处保护间隔升级改造。







面对工期紧、

环境差、风险高的多重挑战,

国网安溪县供电公司

主动担当、迎难而上,

整合设计、施工、监理多方力量,

制定精细化统筹方案,

全力抢抓建设进度。

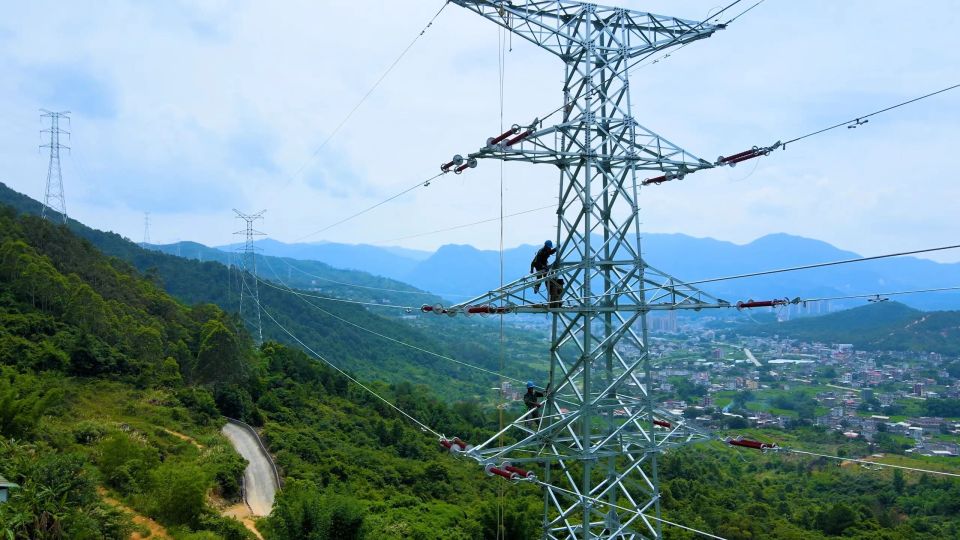

建立每周工地例会常态化协调机制,定期召开工程专项推进会,各参建单位集中梳理堵点、倒排施工计划、挂图盯控节点,全方位压实建设责任。同时,施工阶段创新采用窄幅“爬山虎”运输车辆,车身宽仅1米,可充分利用既有便道通行,最大限度减少地表植被损毁,大幅提升山区物料运输效率。实践证明,上述方法行之有效,据悉,相关施工经验已获省公司总结推广。

此外,为破解跨高速施工、持续降雨两大核心难点,该公司多措并举,确保施工进度稳步推进。据介绍,管理人员下沉一线靠前指挥,驻守施工现场实时跟踪气象预警信息,紧盯每一段雨停间隙,抢抓短暂晴好天气推进高空架线、高速封网等关键工序。值得一提的是,现场同步增配安全监护人员,以安全为底、质量为纲,严守高空、跨路、雨季作业安全红线,同步保障工程建设质量与推进效率。
