重磅!海南明确独立储能开放接入容量

问AI · 新型储能接入原则如何平衡安全与经济性?

7月1日,海南省发展和改革委员会、海南电网有限责任公司发布《关于公布海南省2026年度电网侧独立新型储能可开放容量的通知》,随通知下发了《海南省2026年电网侧独立新型储能可开放容量表》,公开了各地区可开放接入容量、接入电压等级及推荐接入点等信息。


针对各市县的具体接入容量进行测算后,海南省最终公布了四项重要的容量信息:“十五五”总计可接入容量,已投产储能、在建配储容量,已批复未投产独立储能容量,“十五五”剩余可开放容量。


“十五五”总计可接入容量为650.75万千瓦(6.51GW),已投产储能、在建配储容量:159.75万千瓦(1.598GW),已批复未投产独立储能容量:276万千瓦(2.76GW)“十五五”剩余可开放容量:215万千瓦(2.15GW)。

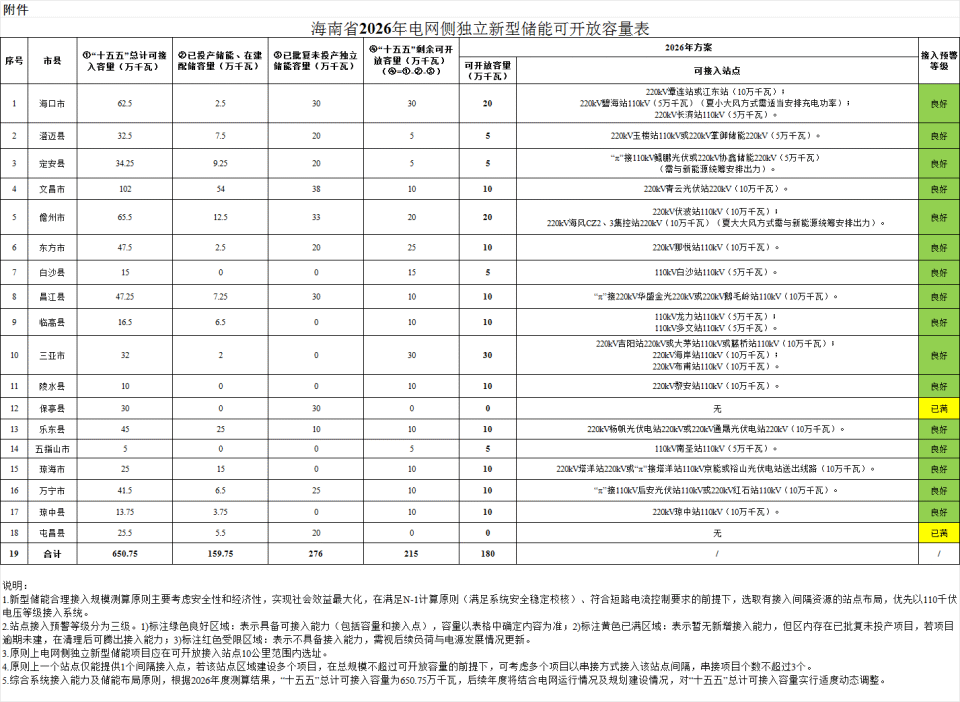

根据测算结果,海南省按市县进行了接入容量推荐,共计18个市县进入了可开放容量表。并且针对2026年开发方案,文件给出了具体的可接入站点以及可开放容量。18个市县的21个站点被推荐,共计可接入容量180万千瓦(1.8GW)。


此外,海南还特别说明:新型储能合理接入规模测算原则主要考虑安全性和经济性,实现社会效益最大化,在满足N-1计算原则(满足系统安全稳定校核)、符合短路电流控制要求的前提下,选取有接入间隔资源的站点布局,优先以110千伏电压等级接入系统。


原则上电网侧独立新型储能项目应在可开放接入站点10公里范围内选址。


原则上一个站点仅能提供1个间隔接入点,若该站点区域建设多个项目,在总规模不超过可开放容量的前提下,可考虑多个项目以串接方式接入该站点间隔,串接项目个数不超过3个。


原文如下:




海南省发展和改革委员会  海南电网有限责任公司关于公布海南省2026年度电网侧独立新型储能可开放容量的通知


各市、县、自治县发展改革委、供电局,各有关企业:


为引导海南省电网侧独立新型储能科学布局、有序建设,省发展改革委会同海南电网公司组织开展了全省电网侧独立新型储能接入电网承载能力测算及可开放容量评估,现将海南省2026年度电网侧独立新型储能可开放容量予以公布。

本次公布内容包括各地区可开放接入容量、接入电压等级及推荐接入点等信息,实行年度动态发布。请各市县结合可开放容量科学做好项目推荐,各有关企业合理安排项目布局,共同促进全省电网侧独立新型储能高质量发展。


海南省发展和改革委员会

海南电网有限责任公

202671


(此件主动公开)




来源:海南省发展和改革委员会
