2006年,日本三菱重工接下了两艘大型邮轮的订单。 每艘都是十几万吨的庞然大物。 三菱当时是全球造船业的明星,连它都觉得这事稳了。
结果船一开工,设计就被反复推翻。 船体结构改了又改,内部装修的要求和造船的规矩天天打架。 钢板焊好了发现重心不对,就要拆了重新调整。 工期一拖再拖,钱一笔一笔往里砸。 等到两艘船终于交付,三菱算了一笔账——整个大型客船业务前前后后累计亏了两千多亿日元。
最后三菱退出大型豪华邮轮市场,再也不碰这个领域。
这就是造船业最现实的门槛。 航母考验的是军事实力,大型液化天然气船考验的是精密工艺。 但大型邮轮考验的,是把一座五星级酒店、一个购物中心、一座剧院、一个水上乐园,全部塞进一个会在海上晃动的钢壳里。
2026年6月,世界海洋日前后的时间点,中国已经集齐了造船业的这三颗明珠。 全球能同时造出航母、大型液化天然气船、大型邮轮的国家,目前只有中国一家。
全世界90%以上的大型邮轮订单,长期被三家公司攥在手里:意大利的芬坎蒂尼、德国的迈尔、法国的大西洋。 这三家船厂的历史加起来超过五百年,攒下的家底不是短期能学走的。 韩国三星重工和现代重工也试过,最后都主动退出,老老实实回去造液化天然气船和钻井船。
中国能撕开这个口子,靠的不是运气。
2010年代,中国造船业把大型液化天然气船搞定了。 2012年"雪龙2号"破了极地船的工艺难题。 2019年山东舰下水。 每一步都在清理一个技术孤岛。 但大型邮轮这个孤岛,清扫了整整八年。
魔都号的科研攻关花了八年,设计建造又花了五年。 技术团队不是没想过买图纸、买许可证,但芬坎蒂尼只卖整船,不卖图纸。 所有技术细节全部锁死。 中国人只能从最基础的结构设计重新做起,最终在2023年11月把魔都号交付给客户。
魔都号长323.6米,13.55万吨,2125间客房,可以搭载五千余人。 船上有16层甲板,4个游泳池,一个综合运动场,十几个餐厅,还有一条海上购物街。 两千多万个零部件,分布在全球几百个供应商的链条里。 光是协调这些零件的采购、质检、运输、安装时间表,就是一个巨大的系统工程。
那些年里,中国造船团队把欧洲船厂踩过的坑,几乎原样踩了一遍。 欧洲人用了几代人踩出来的经验,中国造船工人加班加点一点一点搞清楚:为什么邮轮的钢板只能到4到8毫米,太薄了容易变形,工人焊接的时候要像绣花一样精细;为什么房间里的水管要设计成防震的,因为海上的摇晃会让普通管道接口处出现裂缝。
这些经验积累下来,最终反映在第二艘船的建造上。

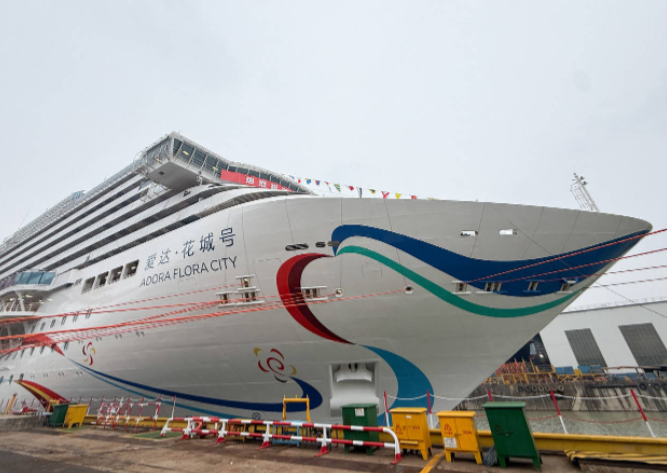

爱达·花城号比魔都号还要大。 340多米长,14万多吨,客房超过两千间,满载能装五千多人。 按照过去的规律,新船如果尺寸更大、系统更复杂,建造周期应该延长。 但花城号的建造周期比魔都号缩短了8个月,生产效率提高了20%。 2026年5月,花城号出海进行为期12天11夜的试航,100多个试航项目一次性全部通过。 而魔都号当初试航了两次,累计花了14天。
船更大,活更难,造得却更快。 这背后是整套建造体系的提升——图纸技术规范更匹配了,供应链配合更流畅了,工人的焊接手艺也更稳定了。
截至2026年6月,中国邮轮的国产化率约在35%上下。 花城号比魔都号大概提高了5个百分点。 推进系统、导航技术、船上豪华酒店系统,这部分核心设备依然依赖进口。 按照业内的说法,现在中国能把一艘邮轮的壳子做出来,但里面的核心部件,还有一半以上要从国外买回来安装。
日本三菱重工的失败,韩国三星和现代的退出,说明大型邮轮确实有极高的门槛。 但门槛高的地方,往往也是产业链价值最大的地方。 业内有一个估算,邮轮建造端每投入1块钱,能带动产业链14块钱的产出。 魔都号造价五十多亿,带动的产业链规模超过七百亿。 这些钱流向了钢铁、机械、电气、内装、家具、旅游、餐饮——整个产业链上的企业都拿到了订单。
大型邮轮还有一个特殊性。 它不像普通货船,拉完货就结束了。 邮轮公司一签就是几十年的保养合同,后续的船上改造、零备件供应、船员培训,每一笔都是长期收入。 能造邮轮的国家,才有资格谈这些后续合同。
中国造船工业这些年走的路,基本遵循同一个模式。 先把外壳做出来,再慢慢向核心部件渗透。 大型液化天然气船的市场份额从8%左右爬到了两成上下,突破路径也是从钢壳焊接开始,逐步攻克薄膜围护系统。 这种转移需要时间,但方向已经很难逆转。
2026年6月的时间点上,中国造船工业在全球份额中长期领先。 这个位置不是一天打下来的,是从散货船、集装箱船、油轮一路追赶,最后在最高端的大型邮轮上落了脚。 欧洲船厂的技术壁垒仍然真实存在,只是不再像过去那样不可触碰。
