首发:瑞联资信平台公众号
存量资产盘活具有资金密集、周期长、关联性强等特点,其现金流模式独特且复杂,是项目风险积聚与爆发的核心领域。国家在持续推动房地产高质量发展,对于过渡期的目前存量项目依然存在一些问题,深入理解其现金流特点,是构建有效风险管理体系的前提。
(一)支付延迟性与表外债务风险
在前期建设环节,普遍存在工程款支付节点偏后、进度款支付比例偏低、施工方垫资、竣工结算周期漫长等现象。这导致在财务账面上,已完成的工程量所形成的实质性债务(建安工程款)并未完全体现为即期的现金流出。尽管根据《民法典》第八百零七条,承包人对建设工程价款享有优先受偿权,但这种“法定优先权”在风险爆发前仅是一种潜在的债权。现金流层面的“平静”可能掩盖了庞大的表外支付义务,一旦项目停滞或主体信用崩塌,这些延迟支付的工程款将迅速转化为刚性兑付压力,且因其法定优先权属性,可能严重侵蚀金融机构抵押权的清偿顺序。
(二)滚动开发模式与销售回款依赖症
之前房地产开发普遍采用滚动开发模式,即利用前期销售回款来支撑后续地块的获取与建设。这意味着单个项目的自有资金往往难以覆盖全部开发资金需求,其资金链高度依赖于预售许可证取得后的销售回款速度和价格。在市场景气上行周期,这种模式能实现高周转和高杠杆回报;然而,一旦市场步入下行通道,销售去化放缓、价格承压,预设的资金回流节奏便会被打乱,极易形成“资金缺口--工程放缓--市场信心下降--销售进一步恶化”的恶性循环,使项目暴露在资金断裂的风险之下。
(三)高杠杆运作与金融机构风险暴露
过往旧模式下房地产行业是典型的高杠杆行业,项目开发资金严重依赖外部融资(银行贷款、信托、资管计划等),自有资金比例较低。部分激进的项目方甚至在融资资金到位后,通过股东借款、关联交易等方式抽逃或挪用项目资本金,使得项目公司实质上成为一个“空壳”运营主体,全部风险几乎转移至金融机构。金融机构提供的债权融资,绝大部分以在建工程土地使用权及地上建筑物作为抵押担保。因此,项目的持续健康运营、现金流的正常循环,直接决定了抵押物的价值增长与最终变现能力,也即金融机构投资本金及收益的安全边际。
综上,过往房地产开发项目的前期现金流呈现出“延迟支付隐蔽债务、滚动开发依赖销售、高杠杆运营风险外溢”的鲜明特点。对于金融机构而言,项目的运营状态与现金流安全是投资安全的核心命脉。因此,在项目早期(尤其是资金投放后、预售前或销售初期)建立一套能够穿透财务表象、提前预判现金流趋势与偿债能力的评估与管控机制,至关重要。这有助于机构对缺乏潜力的项目及时“断臂”止损,对具备价值但暂时性资金紧张的项目精准“输血”纾困,避免因简单停贷、抽贷导致项目停工、价值贬损的“多输”局面。
为应对上述现金流特性带来的管理挑战,我们提出引入“竣备前资金缺口”与“清偿折扣系数”两大关键指标,并建立相应的分级管控机制,实现对项目风险的早识别、早预警、早干预。
(一)核心指标定义与价值
1、竣备前资金缺口:指项目从当前评估时点起,至完成竣工验收备案(简称“竣备”)这一关键节点止,预计所需投入的全部资金与项目当前及期内预计可动用的全部资金之间的差额。所需资金涵盖为达成竣备必须支付的建安工程进度款、项目管理费、必要的营销推广费及相关税费等。该指标的核心价值在于,它聚焦于项目实现从“在建工程”到“可交付/可办产证资产”这一价值跃升和风险降低的关键阶段,动态评估其资金链的坚韧程度。
2、清偿折扣系数:清偿折扣系数:该系数(设为X)是一个用于压力测试的核心风控指标,其经济含义为:为确保项目销售收入在覆盖全部剩余开发成本后,仍能足额偿还待归还的债权本金,所允许的项目预估货值最低销售实现率(折价率)。
计算公式推导:根据定义,满足清偿条件的等式为:项目预估货值×X=项目剩余全部开发成本+待归还债权本金。因此,X=(项目剩余全部开发成本+待归还债权本金)/项目预估货值。

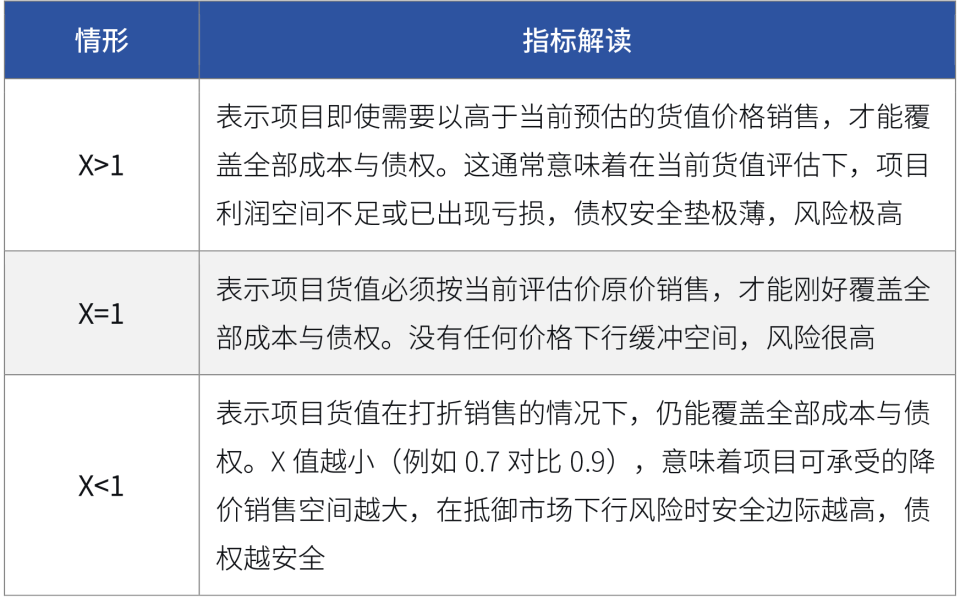

指标解读:
深度对比分析:传统货值覆盖倍数(1.5倍)仅反映项目在理想情况(成本可控、售价达成)下的理论清偿能力,忽略了成本与售价联动的极端风险。而清偿折扣系数(0.95)直接揭示了债权的价格安全底线:项目最多只能承受5%的降价幅度(即打95折)。一旦销售均价跌破评估价的95折,即便成本完全可控,在覆盖所有成本后,剩余资金将不足以偿还全部债权本金。0.95的系数非常接近临界点1,表明该项目对市场价格波动极其敏感,安全边际极为脆弱,远非1.5倍覆盖倍数所显示的“安全”。这凸显了清偿折扣系数在压力测试和揭示真实风险方面的优越性。
(二)基于“竣备前资金缺口”的分级评估与管控
根据资金缺口的性质与程度,可对项目进行分级,并实施差异化管控:
静态无缺口(A/B类):指项目当前监管账户或可支配资金余额,在无需依赖任何未来销售回款或股东新投入的情况下,已能覆盖至竣备所需的建安资金和基本管理费。其中:
A类:资金充裕,可按原合同约定比例支付工程款。
B类:资金刚好覆盖,但安全边际不足。需对后续工程款支付比例进行事前协商压缩(如将合同约定的80%支付比例在内部管控中预设为支付70%),以创造缓冲空间。
动态无缺口(C类):项目当前资金不足以静态覆盖至竣备需求,必须依赖后续销售回款或股东筹资流入,才能确保竣备前现金流不断裂。对此类项目必须实施最严格的动态资金闭环管理。

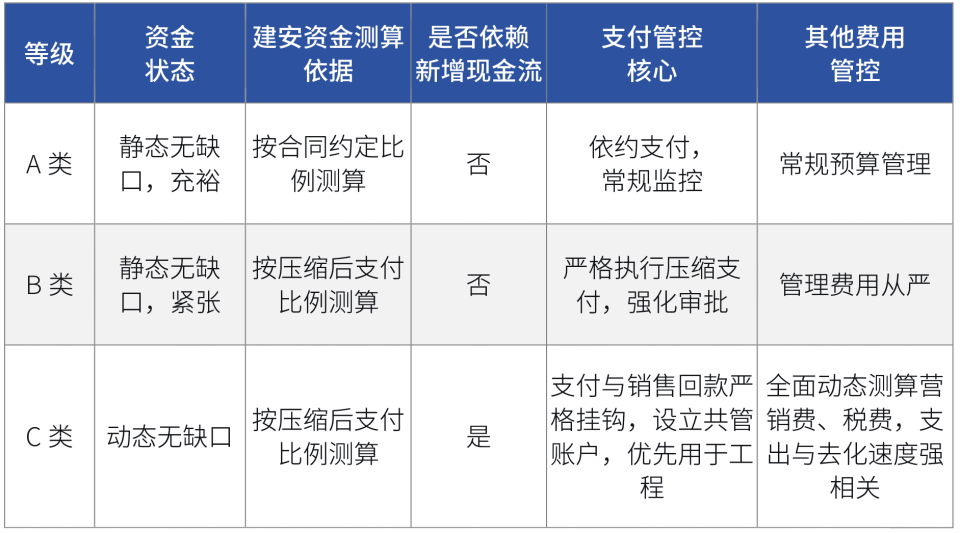

分级管控策略表:
管理要点:对于C类项目,金融机构须将其列为重点监控对象,深度介入销售资金归集,甚至派驻现场人员。必须建立清晰的“销售回款—工程支付”联动机制。若监测发现销售去化远低于预期,无法形成有效资金闭环,应立即触发预警,并启动风险处置预案。
(三)基于“清偿折扣系数”的债权分级与退出策略
清偿折扣系数X是衡量债权安全边际的终极压力测试指标。X值越小,代表项目可承受的市场价格下跌空间越大,债权安全性越高;X值越大(尤其接近或超过1),代表价格缓冲空间越小甚至需要逆市涨价,债权风险越高。

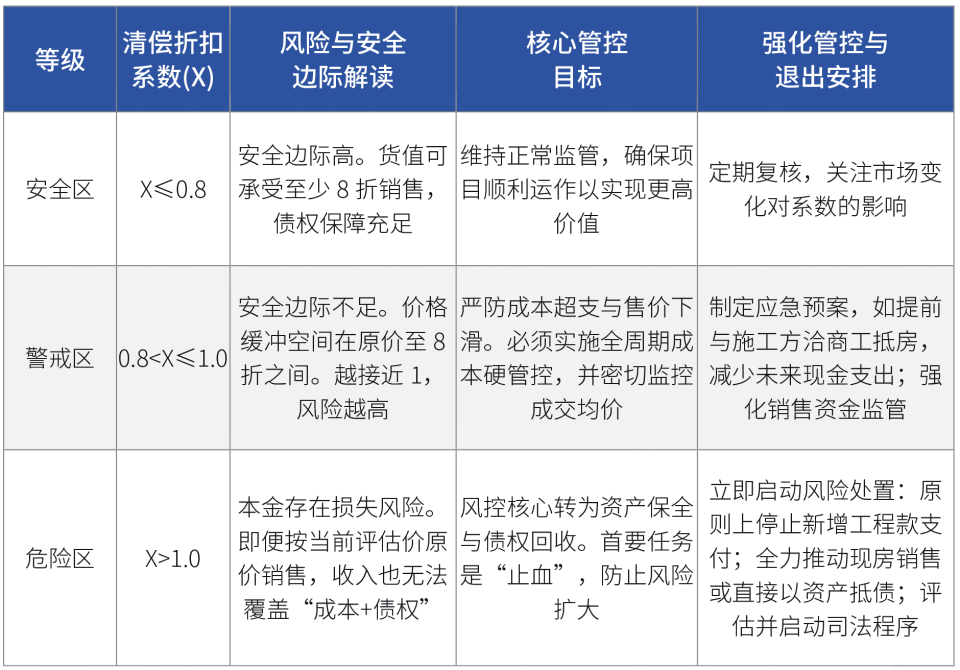

风险等级划分与管控导向表:
逻辑核心:清偿折扣系数从根本上揭示了债权的“价格安全垫”厚度。当X>1时,标志着项目已陷入“资不抵债”的实质性风险状态(按当前货值评估),金融机构必须立即从“投资管理”模式转向“风险处置”模式。该系数是指引这一根本性战略转向的核心决策依据。

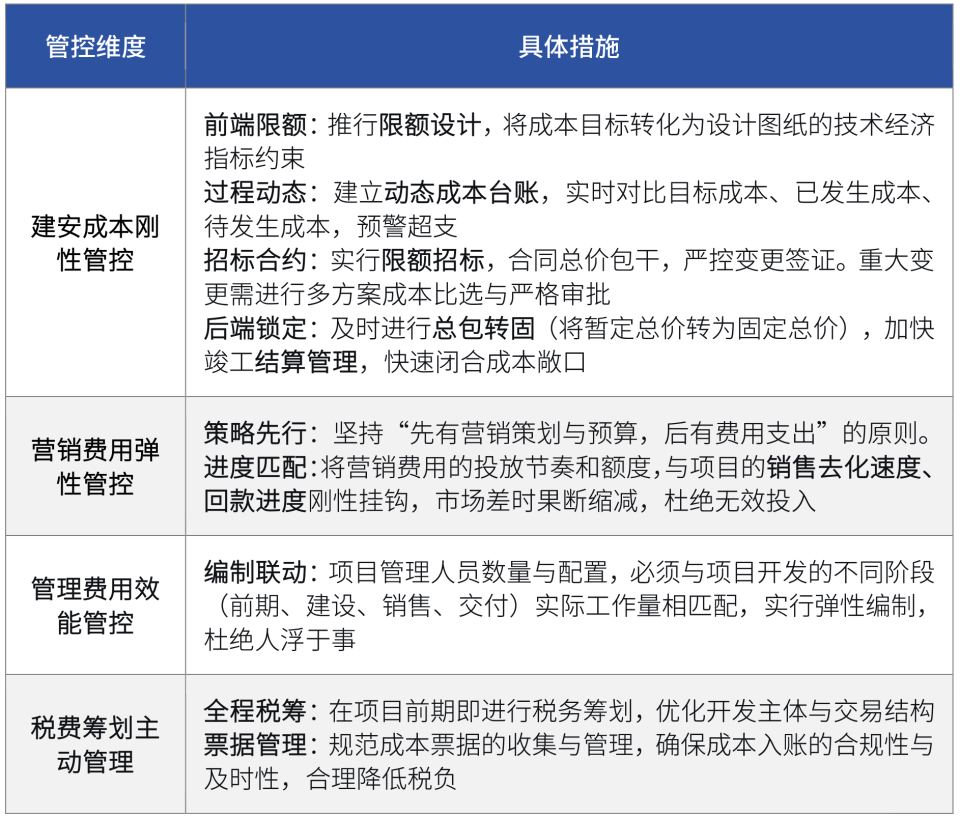

上述“竣备前资金缺口”与“清偿折扣系数”的测算,高度依赖于对项目未来成本预测的准确性。若成本失控,所有预判都将失准。因此,必须实施贯穿项目始终的“成本硬管控”,确保成本端不突破预算,筑牢风险管理的基石。
通过全周期、多维度成本硬管控,将项目最终成本锁定在可预测、可接受的范围内,从而使得基于成本预测的“资金缺口”和“清偿折扣系数”计算更为可靠,为风险预判提供坚实的数据基础。
当“清偿折扣系数”进入“危险区”(X>1.0),且“竣备前资金缺口”无法弥补时,表明项目已陷入极端风险,必须立即启动终极挽救与止损程序。
(一)及时止损与资金冻结
在采取分批投放资金的模式下,若在前序投放后监测到项目急剧恶化,达到预设的极端风险阈值,必须果断停止后续资金的投放,防止风险敞口进一步扩大。同时,立即采取诉讼、财产保全等措施,冻结项目公司账户及剩余资产。
(二)利用工程款结算延迟期,抢占物权先机
这是一个关键的法律与操作要点。项目从竣工备案到完成全部工程结算,通常有6-12个月甚至更长的周期。施工方主张工程价款优先受偿权,通常需在结算确认或诉讼仲裁后方才明确具体金额和行使范围。
操作窗口:在预判项目丧失清偿能力,但工程尚未完全结算、施工方优先权未通过司法程序正式确权前,金融机构可依据抵押权和借款合同,迅速与项目方(债务人)达成协议,将部分已具备独立产权条件的房产(现房),以物抵债形式直接过户至金融机构指定的主体(如SPV公司)名下。
法律依据与风险隔离:建设工程价款优先受偿权是法定优先债权,而非物权(所有权)。根据《最高人民法院关于建设工程价款优先受偿权问题的批复》等相关精神,该权利的核心是对建设工程折价或拍卖价款享有的优先受偿顺序。一旦房产通过合法手续(如以物抵债协议并经一定程序)过户至第三方名下,施工方对该特定房产的优先受偿权即告消灭。施工方只能向债务人(项目公司)主张权利,或就建设工程整体变价款的分配顺序主张权利,但无法直接追及并收回已过户至善意第三方名下的房产。
战略价值:此举能在法律允许的框架内,帮助金融机构在复杂的多方债权博弈中,将部分优质抵押物提前“固化”为自身资产,显著提升最终清偿率,避免在后续漫长的司法清算中陷入被动。
面对存量资产盘活项目复杂而脆弱的现金流生态,传统的、基于财务报表和抵押物静态估值的风控模式已显不足。本文构建的“特点分析--指标预判--成本管控--极端应对”四步风险管理体系,强调主动管理与过程干预。通过引入“竣备前资金缺口”与“清偿折扣系数”两大前瞻性指标(后者精确定义为保障“成本+债权”全覆盖所需的最低货值实现率,其值越小代表安全边际越高),并辅以严格的“全周期成本硬管控”确保数据真实,金融机构能够在项目风险早期进行精准诊断与分级(特别是识别出X>1.0的危险项目),实施差异化的管控与退出策略。最后,针对无法挽回的极端风险,充分利用法律规则与时间窗口,采取果断的资产保全措施。这一体系旨在将风险管理工作从“事后救火”转向“事前预警”和“事中干预”,最终提升金融机构在房地产债权投资领域的风险抵御能力与资产保全效率。
