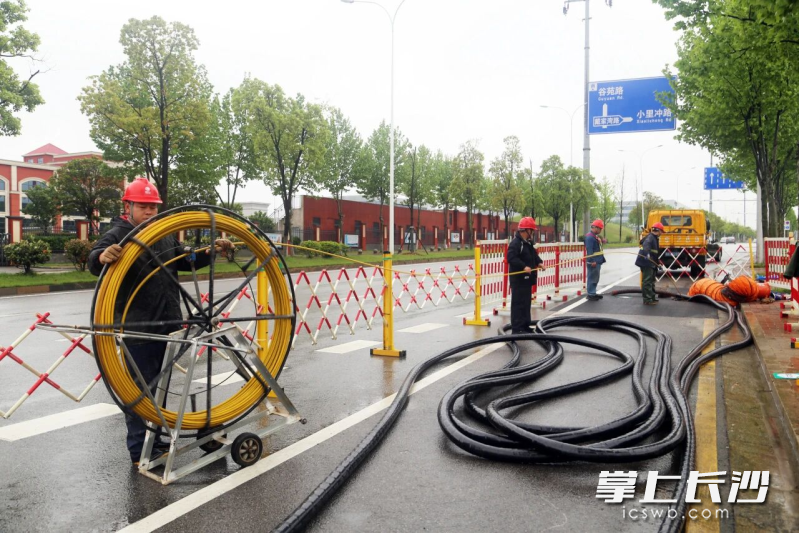

提前2个月,这一重点项目电力外线工程完成送电

长沙晚报掌上长沙4月27日讯(全媒体记者 王珂 通讯员 邓乐)4月26日,航天环宇复合材料机翼制造中心项目电力外线工程顺利完成送电,建设周期压缩近一半,仅用2个月便圆满完工,为项目早日投产筑牢电力保障。
据悉,航天环宇复合材料机翼制造中心项目是国家重大装备战略配套项目,被纳入湖南省科技厅认定的2025年湖南省十大技术攻关项目,也是湖南湘江新区重点推进的产业项目。作为项目重要配套工程,电力外线工程由麓谷集团下属长沙麓谷建设发展有限公司负责建设,总投资约1800万元,主要建设内容包括敷设电缆总长度约5800米,新建环网柜2台、新建电力管道2.3公里及相关配套设施。
因航天环宇复合材料机翼制造项目用电需求紧迫,各参建单位通力合作、连续奋战60余天,最终实现工程提前竣工送电,不仅为航天环宇的项目投产提供了稳定可靠的电力支撑,也为麓谷片区航空航天产业能级提升、高质量发展注入了强劲动力。
