一条铁路,从2009年启动前期研究,到2026年3月17日初步设计正式获批,整整走了17年。 很多人以为它可能永远停留在图纸上,但就在这个春天,它拿到了全线开工的“准生证”。 更让人难以置信的是,这条铁路一旦建成,能将新疆南北之间的铁路运输距离从绕行吐鲁番的1616公里,直接砍半到794公里,运行时间从16小时缩短到8小时。
这条铁路就是伊宁至阿克苏铁路,简称伊阿铁路。 它的初步设计由国铁集团和新疆维吾尔自治区人民政府联合批复,标志着项目进入全线实质性施工阶段。 线路全长794公里,其中新建段455公里,利用既有线339公里,总投资估算高达377亿元。 它被定为国铁Ⅰ级单线电气化铁路,设计时速160公里,但在穿越天山主脉的越岭段,受复杂地形限制,时速为120公里。

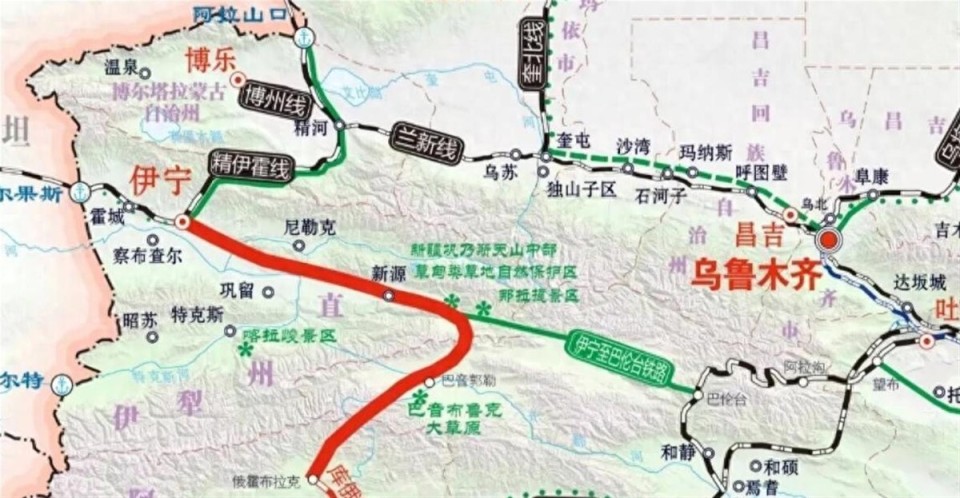

伊阿铁路的走向极具战略意义。 它起自伊宁站,向东利用既有精伊霍铁路至布列开站后,新建线路经巩留、新源,沿伊犁河谷南下,途经那拉提、巴音布鲁克等国家5A级旅游景区,然后通过长大隧道穿越天山,接入南疆铁路网,最终抵达阿克苏。 这条线直接填补了天山腹地铁路网的巨大空白,过去南北疆的铁路交流必须绕行吐鲁番,伊阿铁路将彻底结束这一历史。

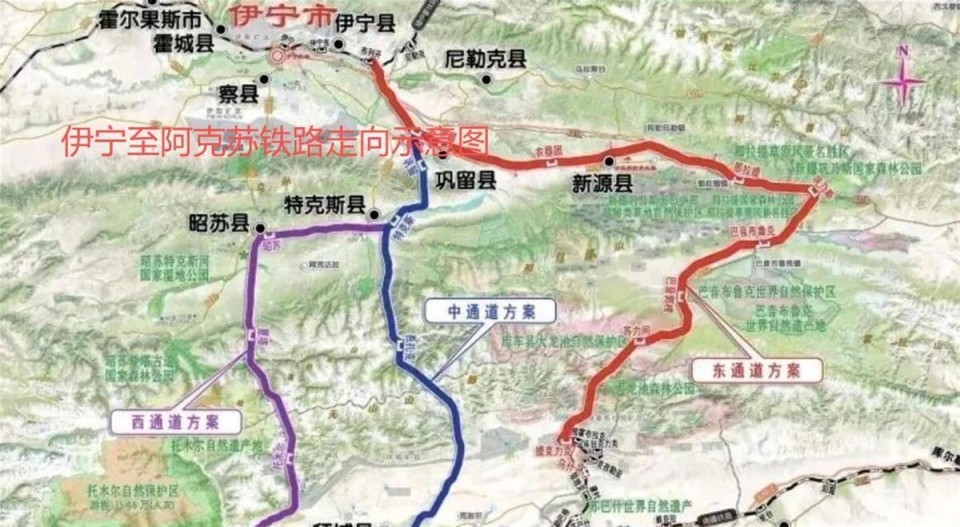

修建这条铁路的难度超乎想象。 线路需要穿越9处国家级自然保护区、6处湿地公园、5处森林公园、2处地质公园及1处世界自然遗产地。 铁一院的技术团队在约18万平方公里的范围内进行了西、中、东三个通道的详细比选,克服了高原无人区、无道路、无信号的极端勘察条件。 全线桥隧比预计高达约65%,天山越岭隧道群是全线控制性工程。 项目计划总工期5年,预计2031年全线建成通车。
项目先行工程已于去年9月底正式开工,全线计划总工期为5年。 伊阿铁路先开段起于巴音布鲁克隧道进口DK269+668,止于巴音布鲁克站(含)DK300+000。 主要工程含1座14.482公里的巴音布鲁克隧道、9.487公里路基,以及巴音布鲁克、阿尔先、预留拉尔敦(部分)3座车站,投资总额19.67亿元。
伊阿铁路北衔精伊霍铁路,南接南疆铁路,是国家中长期铁路网中西部沿边铁路通道以及新疆铁路骨架网的重要组成部分。 线路全长794公里,其中新建布列开至库台克力克段全长455公里,利用精伊霍铁路42公里、库俄铁路69公里、南疆铁路228公里,设计时速160公里,其中天山越岭段设计时速120公里,为国铁Ⅰ级电气化铁路。
该线建成后,可形成南北疆之间最便捷的铁路运输通道,伊宁到阿克苏之间的铁路运输距离将由经吐鲁番的1616公里缩减至820公里左右,运行时间将由16小时缩短到8小时左右。 同时,铁路串联沿线多个知名景区,将进一步推动新疆旅游线路的整合开发,助力区域经济社会高质量发展。
在新疆现有铁路网络中,南北疆铁路环线已经形成,东部的罗布泊至若羌铁路在加紧建设,等到伊阿铁路建成,将形成一个环绕新疆的铁路大环线。 就铁路而言,目前从伊宁至南疆,必须绕经吐鲁番,影响了南北疆互联互通。 伊阿铁路衔接精霍线和南疆线,直接联系南北疆地区,项目建成后,可开辟南北疆便捷联系新通道,结束南北疆交流绕经吐鲁番的历史,将有效降低社会物流成本、丰富各族群众出行选择、有力带动沿线资源开发及相关产业发展。
这条铁路背后藏着连工程师都头疼的难题。 为了打通这条南北疆最短通道,铁路必须硬生生凿穿两座大山。 施工队面对的可不是普通岩石,而是活跃的冰川侵蚀带,岩层里夹杂着冰碛物,稍有不慎就可能引发涌水突泥。 更棘手的是,为保护脆弱的高山生态系统,隧道设计时主动避开冰川核心区,宁可多挖几公里也要绕开永久冻土带。
穿山难,护山更难。 铁路沿线密布着9处自然保护区和6片湿地,其中巴音布鲁克天鹅湖是国家级保护区。 为了避免惊扰鸟类,工程师放弃架设高架桥的方案,转而修建地下涵洞式“生态廊桥”,让候鸟迁徙路线从桥底自由穿过。 在雪豹出没的核心区,轨道两侧加装了红外感应围栏,一旦侦测到大型动物靠近,系统会自动触发声光警示驱离。 就连铁路路基都采用特殊减震材料,确保火车经过时地面震动不会波及周边草场。
这条铁路的经济账本同样惊人。 以往南北疆货物往来必须绕道乌鲁木齐,每吨货物运费高达600元。 新线开通后,物流成本直降40%,预计年货运量突破2000万吨。 哈萨克斯坦的小麦通过霍尔果斯口岸入境,搭上伊阿铁路只需36小时就能抵达重庆,比旧路线节省整整两天。 南疆的矿产、水果北上北疆加工基地的周期也从一周压缩到三天。
当钢铁巨龙终于贯穿天山,我们看到的不仅是地图上缩短的线条,更是一把切开地理隔阂与经济壁垒的双刃剑。 它让哈萨克牧民的羊群更快抵达内地市场,也让探险游客的越野车相形见绌。
