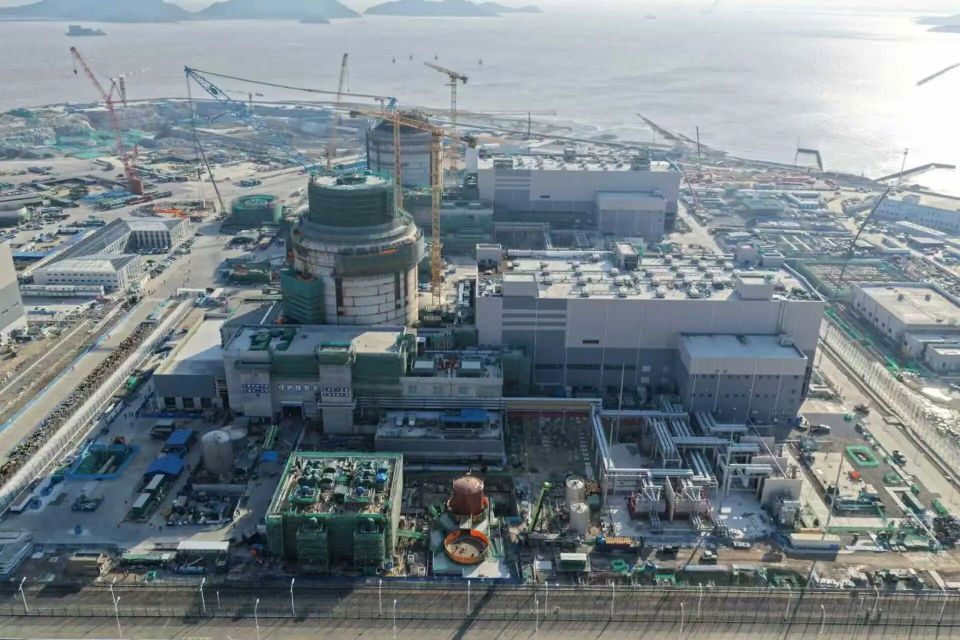

三门核电3号机组!全面迈入调试高峰期

新春前夕,国家重点能源工程——三门核电二期项目建设现场传来捷报:2月10日凌晨,3号机组一回路冷态水压试验(简称“冷试”)圆满完成,标志着核岛主系统安装基本就绪,工程全面迈入调试高峰期。


这一重大里程碑节点的实现,离不开数百名建设者在春节前的坚守与拼搏。




冷试,是核电站建设阶段技术最复杂、要求最严苛的试验之一。整个系统涉及1384条焊缝、239个关键连接点,需在多个压力等级下经受七轮严密验证,最高试验压力相当于2000多米深海的水压强度。

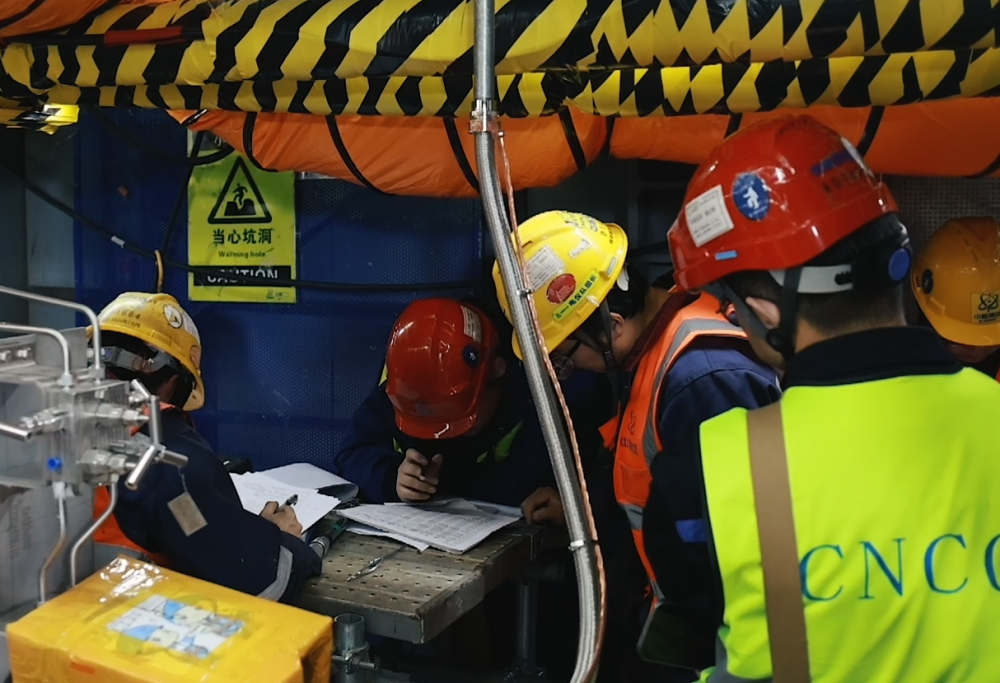

为确保万无一失,项目团队提前三个月开始周密部署。“我们组建了上百人的专业团队,对每一道焊缝、每一个实行责任包干。”三门核电有限公司工程计划处负责人龙艳丽负责统筹各组工作。




整整一天,她穿行在高温的管道之间。直到凌晨1点30分,当系统稳稳顶住超高压力、成功保持10分钟的那一刻,现场爆发出热烈掌声。龙艳丽热泪盈眶:“虽然不能提前回家团圆,但能用这样一个富有意义的里程碑,为过去一年的奋斗画上句号,为新的一年开个好头,我们感到非常自豪。这份‘新年礼物’,意义非凡!”


直击三门核电二期冷试攻坚战

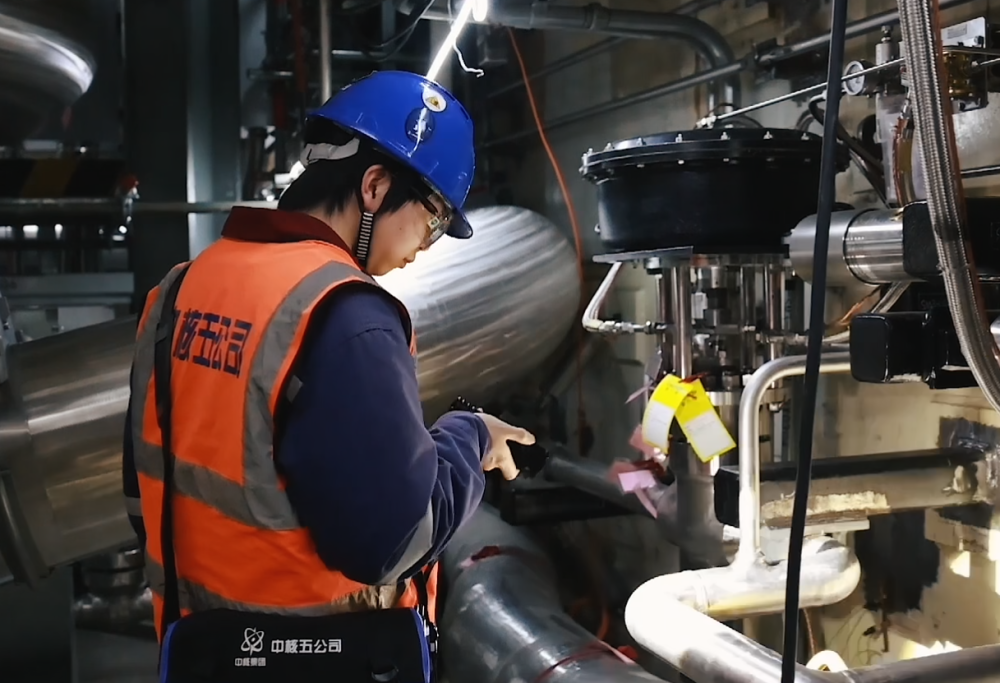

冷试成功之后,3号机组全面转入调试阶段。一批工程师主动放弃休假,选择继续坚守岗位。


“我们是安全质量组,今年春节不回家,全力保障各项调试工作安全高质量推进。”三门核电有限公司安全质量处建造质保科科长李健和主管工程师吕添博并肩而立,语气坚定。


“在家乡坚守岗位,是我应尽的职责。也祝愿大家新春快乐。”同样选择留守的,还有维修二处电气工程师俞剑。




据了解,三门核电二期工程包括3号、4号两台机组,是我国CAP系列堆型首批实现批量化建设的项目。全部建成后,三门核电年发电量将超过400亿千瓦时,相当于每年减少二氧化碳排放约3000万吨。


一季度,3号机组还将陆续开展安全壳整体,推进核燃料装卸系统、备用柴油机、主泵等多项调试任务,为二季度热态性能试验打下坚实基础。




春节前后,当万家团圆之时,这群核电建设者依然奋战在工程一线,用责任与坚守,为项目进展保驾护航,也为新一年的攻坚任务积蓄力量。
