今天(12月25日),国家重点实施项目——浙江天台抽水蓄能电站首台机组正式并网发电。该电站抽水蓄能机组单机容量为国内最大,首台机组的并网发电后电站正式从建设阶段转向投产运行阶段,为浙江电网提供稳定清洁能源,标志着我国在水电重大装备与工程建设领域取得又一关键突破。

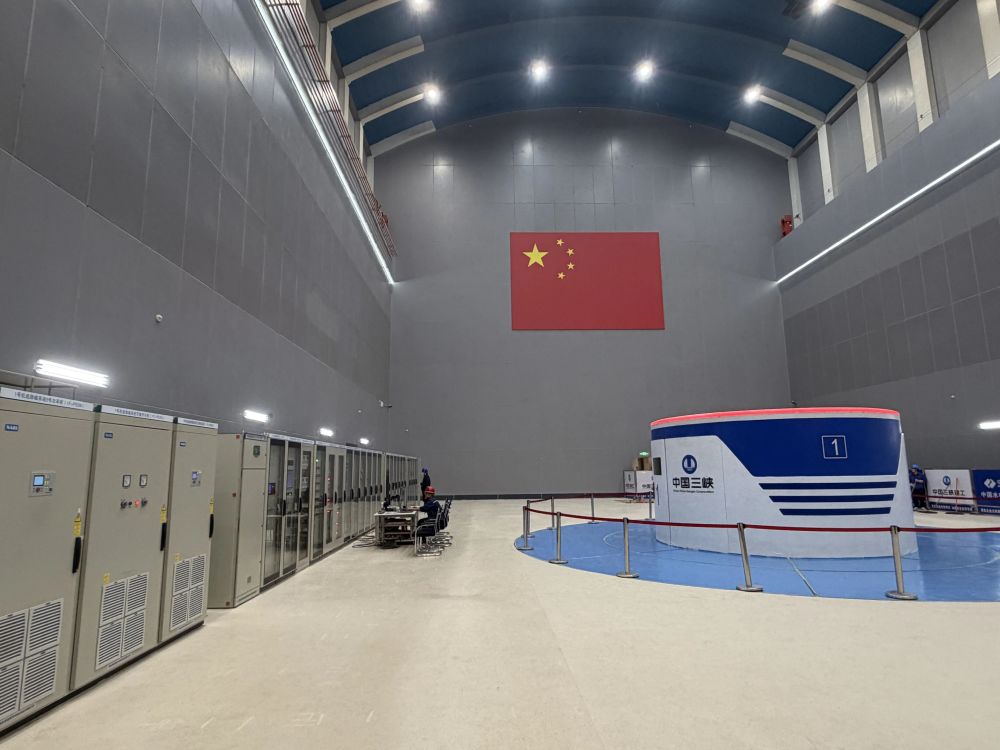

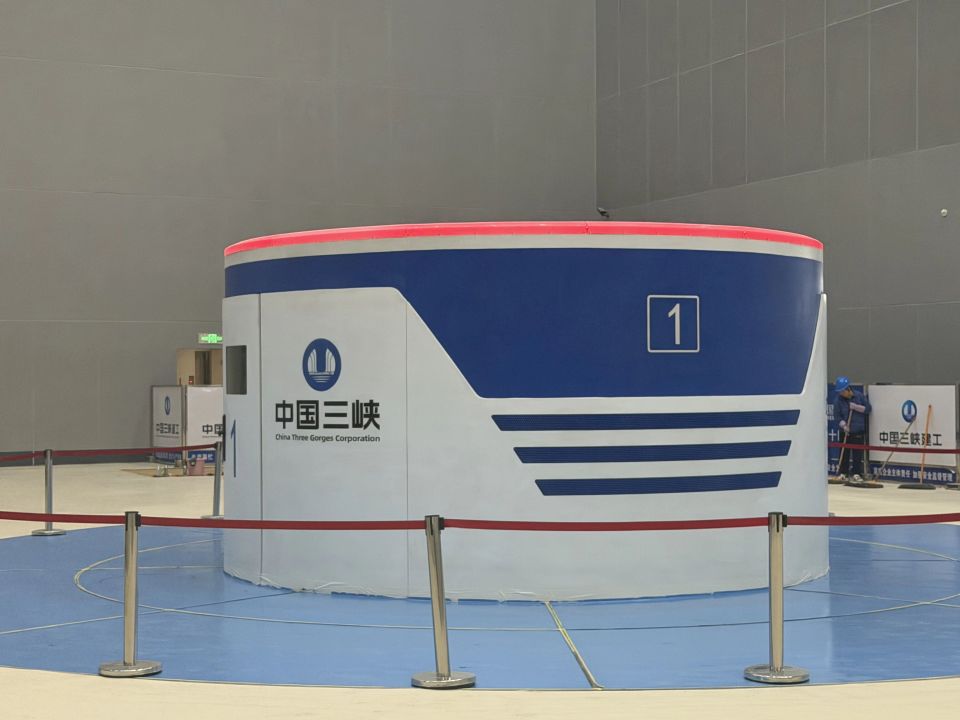

在天台抽水蓄能电站厂房里,随着信号灯亮起,1号机组以每分钟500转的速度飞速旋转,正式开始发电,每小时将24万立方米的水能转化为42.5万度清洁电能,以满足浙江电网用户生活用电的需求。
天台抽水蓄能电站是国家重点实施项目,浙江省“十四五”期间规划的重大建设项目,工程总投资约107.4亿元,于2021年12月28日开工建设。广大建设者们高质量、高效率推进工程,成功攻克多项行业技术难题。

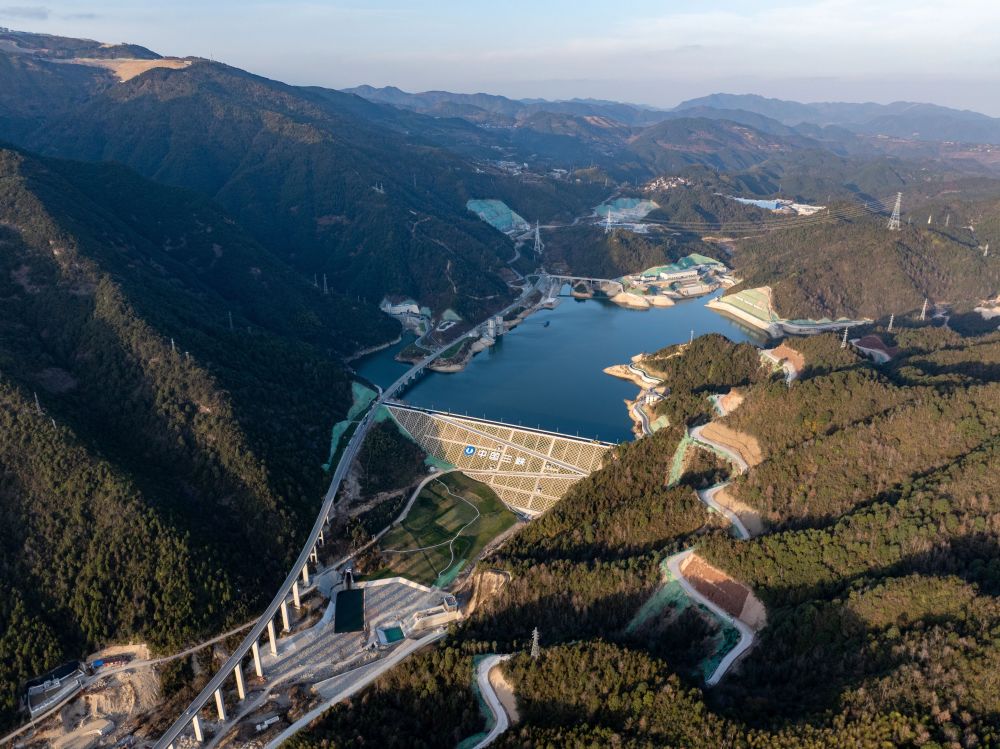

作为国内单机容量最大的抽水蓄能电站,其单机容量达42.5万千瓦,共规划安装4台该容量级可逆式水泵水轮机;同时,电站额定水头724米,居世界在建抽水蓄能电站第一,上下引水斜井总长483.4米,两项指标均位居国内同类在建工程前列。这些高难度参数给施工带来巨大挑战,建设者们最终成功突破1000兆帕级水电用高强钢应用等核心技术瓶颈,为工程顺利推进奠定坚实基础。
“天台抽水蓄能电站的额定水头高达724米,是目前世界最高水平,这也让水流冲击机组的力量极强!”三峡建工天台抽水蓄能有限公司工程管理部主任杨葛直言,“原本800兆帕的压力钢板,已经无法承受该水头下的冲击强度,为此我们联合厂家联合攻关,成功研制出1000兆帕高强钢及配套国产焊材。”他表示,这套创新产品已顺利应用于电站下平洞及钢岔管,更成功入选国家能源局第五批能源领域首台(套)重大技术装备。

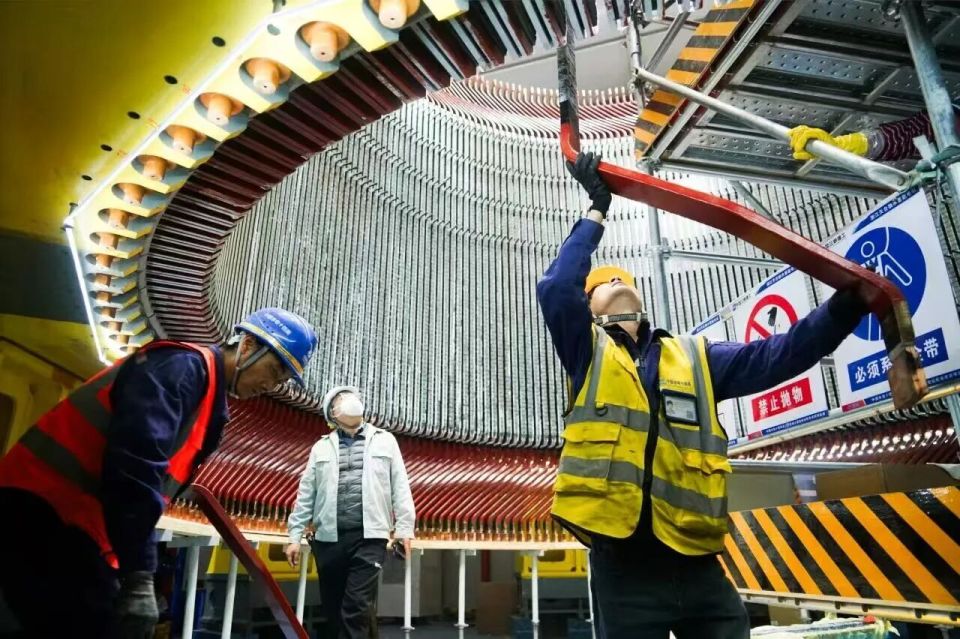

电站还在行业内首次应用了智能填筑无人机械群,大坝填筑过程中采用了智能碾压技术,并在行业内首次应用发电机组蜗壳延伸段新工法,发电机组座环、蜗壳与蜗壳延伸段在安装间焊接成整体后一次性吊装。

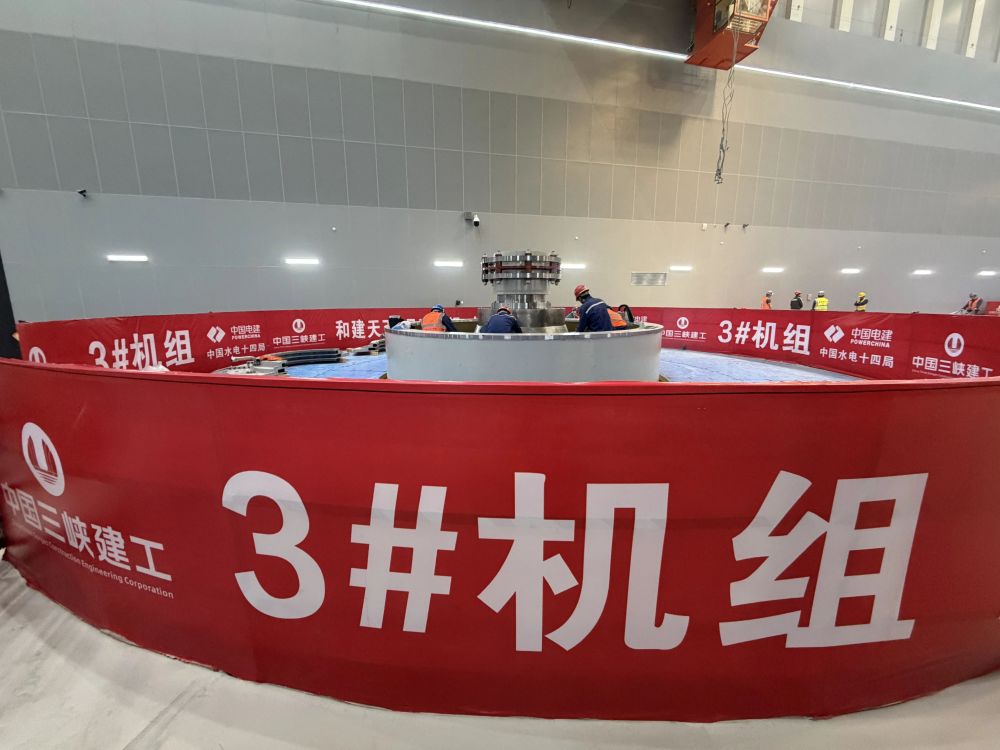

经过四年建设,电站枢纽工程上下水库、输水系统、地下厂房和都陆续建成,其中上下水库蓄水、输水系统都已经顺利通过验收。2025年3月,电站1号机组开始吊装。2025年10月,电站1号机组开始有水调试,通过调试后首台机组正式并网发电,为浙江电网提供稳定可靠的清洁能源。
“天台抽水蓄能电站首台机组投产发电,标志着电站正式从建设期迈入运行期。”杨葛表示,“首台机组投产后,每小时可输出42.5万千瓦时清洁电能,可以满足425户家庭一天的生活用电需求。”
目前,电站的2、3、4号机组正处于总装和调试阶段,预计2号机组于2026年1月并网发电,3号机组于2026年4月并网发电,4号机组于2026年7月并网发电。预计2026年9月,天台抽水蓄能电站将实现全面投产发电。
“待全部机组投产,电站年发电量可达17亿千瓦时,可满足160万人一年的用电需求,每年能节省燃煤约52万吨,减少二氧化碳排放104万吨。”杨葛介绍说,这一“超级充电宝”建成投用后将承担浙江电网调峰填谷、调频调相、储能和紧急事故备用等任务,大幅增强华东电网的灵活调节能力,为区域电网安全稳定运行提供坚实保障,有力助推我国能源结构优化与“双碳”目标实现。
