截至11月15日
东胜区第十四中学建设项目
装备制造基地小学建设项目
东胜区第四中学续建项目
鄂尔多斯市中心医院东胜部门诊楼
提升改造项目
建设进度
一起来看看
↓↓↓

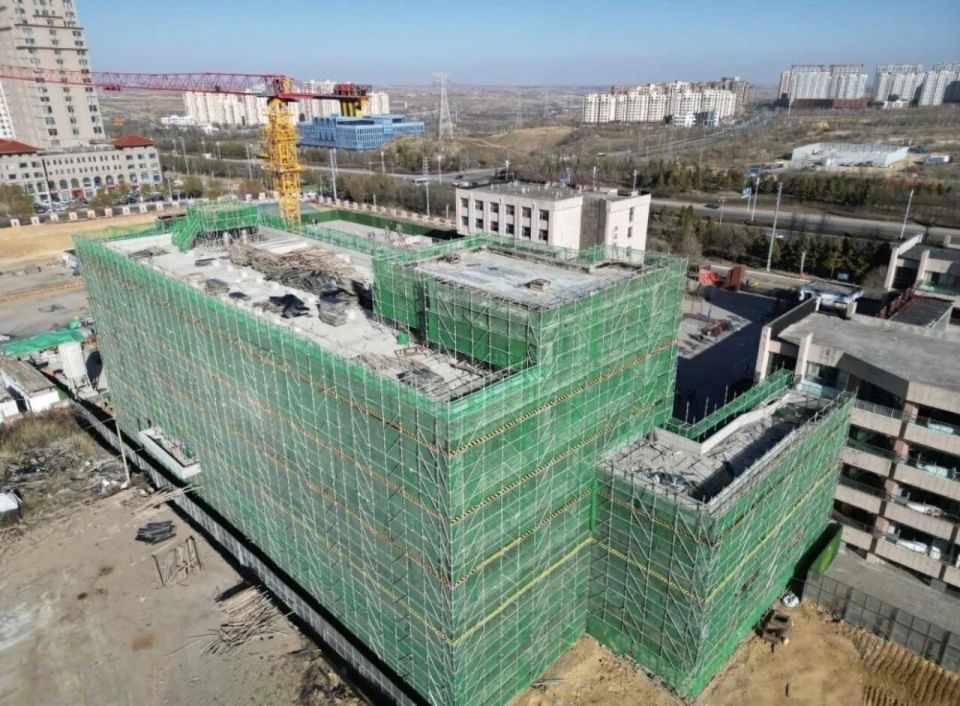

东胜区第十四中学建设项目

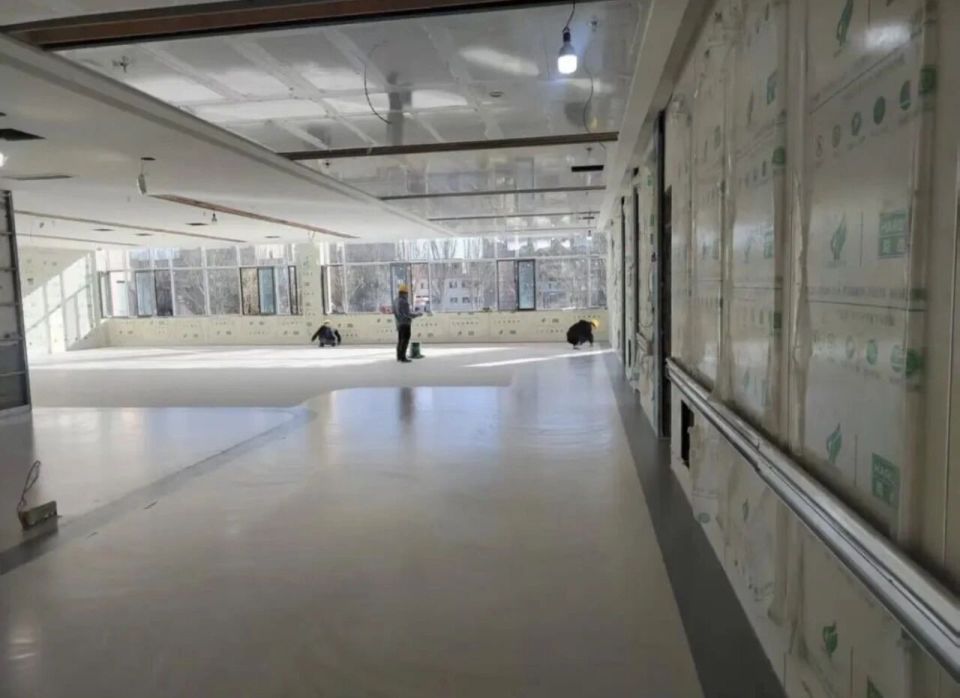

1.教学楼地砖铺贴已完成,外墙保温已完成,窗户玻璃已完成,卫生间防水已完成,外墙涂料已完成,西段吊顶完成95%。
2.公寓外墙保温已完成,刮白已完成,铺地砖完成98%,铺张楼梯踏步已完成,外墙涂料完成95%,楼梯扶手、窗台板已安装完成。
3.餐厅外墙保温已完成,外墙涂料已完成,铺地砖已完成,玻璃幕墙已完成,餐厅扶手已安装完成。
4.艺术楼钢结构已完成,干挂石材龙骨完成90%,外墙保温完成80%,玻璃已安装完成,楼梯踏步已完成,扶手已安装完成。

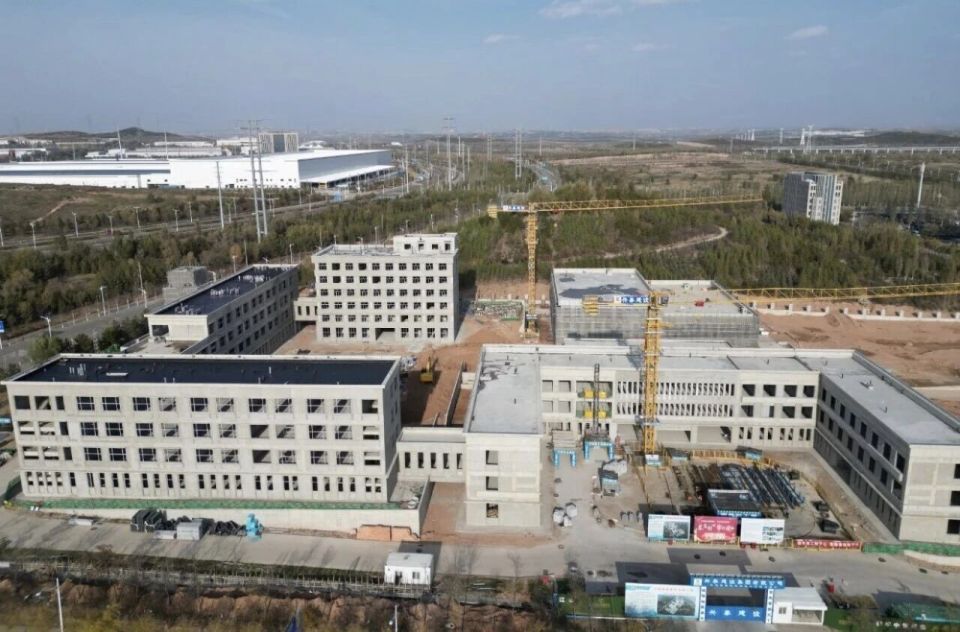

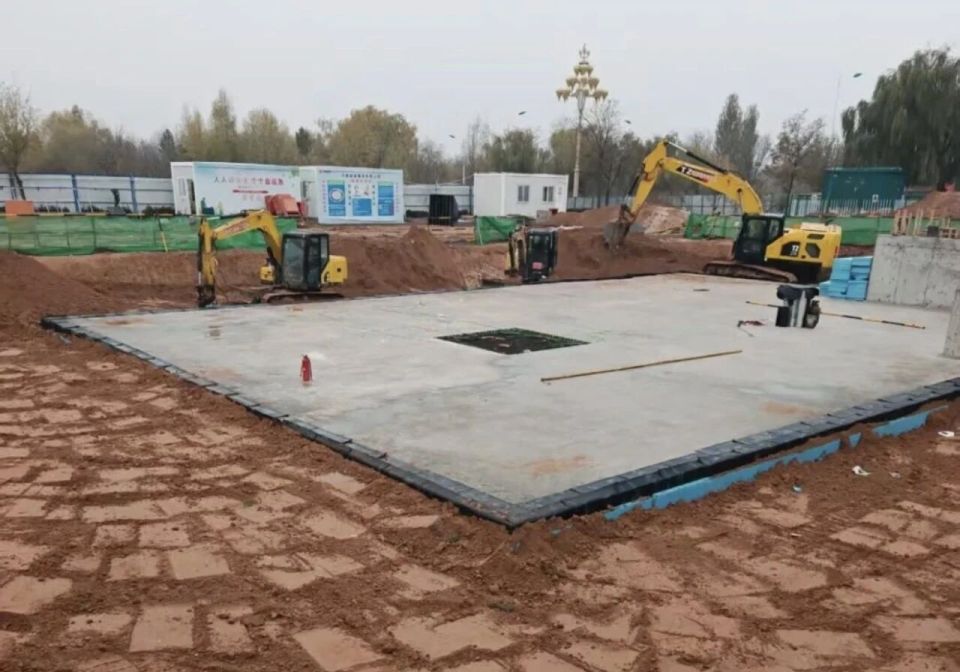

装备制造基地小学建设项目
1.所有楼栋主体结构已完成。
2.现场挡土墙施工完成95%。
3.现场永久围墙施工完成75%,东侧围墙干挂围栏完成70%。
4.1、2、4、5号楼二次结构已完成,隔墙板已安装完成。
5.北大门结构已完成,钟楼已安装完成。
6.6号楼主体结构已完成,外墙防水已完成,回填土完成80%。
7.1、2、4、5号楼屋面施工完成80%。
8.塔吊拆除已完成,外架拆除已完成。
9.1、4、5号楼窗户已安装完成。
东胜区第四中学续建项目
1.综合楼主体混凝土浇筑已完成。

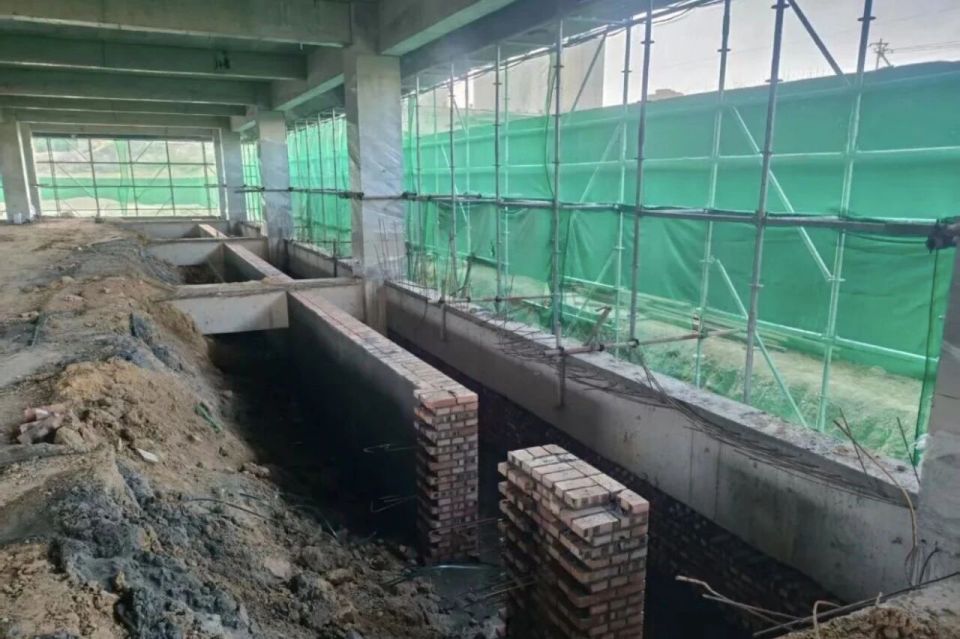

2.综合楼首层地沟砌筑完成50%。
3.综合楼一、二层模板拆除已完成。
4.看台、主席台桩间土开挖已完成,截庄头已完成。
鄂尔多斯市中心医院东胜部门诊楼
提升改造项目

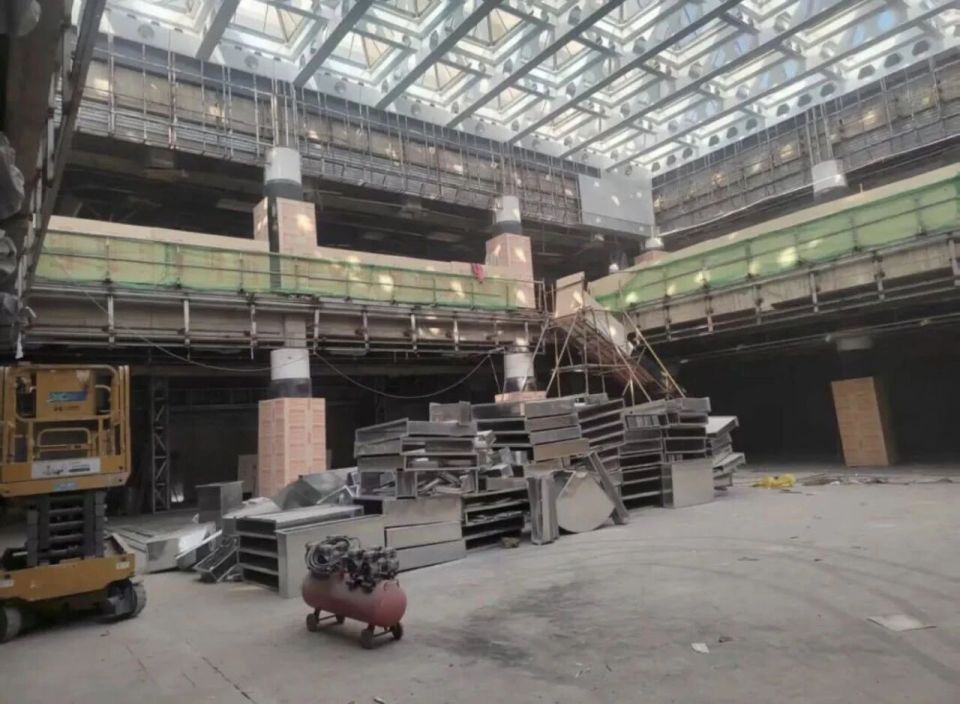

1.门诊楼东区1、2层已交工,门诊楼西侧1层已交工,住院部5层西侧已交工。
2.住院部东侧正在进行拆除工程。
3.旧住院楼西区1、2、3层已交工。
