出行注意!端文路(人民路-朗诗南门绿郡花园北门)道路施工

因端文路沿线电力管线扩容改造施工需要,经公安交管部门、建设方、施工方等单位充分研究,决定于2025年11月15日至2026年1月10日实施端文路(人民路-朗诗南门绿郡花园北门)电力管线扩容工程。

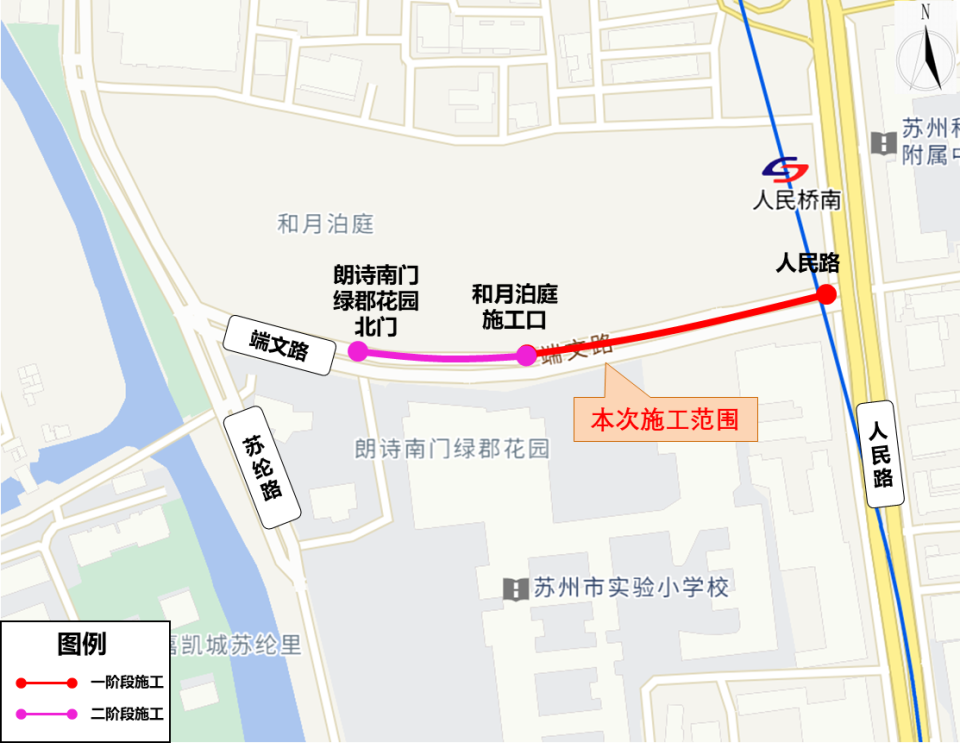

端文路(人民路-朗诗南门绿郡花园北门)

施工范围示意图


02
施工期交通组织


为最大限度减少施工对周边学校、小区造成的影响,同步保障施工安全、交通安全。本次施工分两阶段实施,采取精细化管理措施,通过重要点位夜间抢修、优化施工工艺等方式,最大程度压缩施工时间,减少对道路交通的影响。


第一阶段端文路

(人民路-和月泊庭施工口)

施工时间为2025年11月15日至2025年12月30日,利用工作日夜间19:00至次日凌晨5:00以及周六周日全天施工。施工期间占用北侧人行道板及部分非机动车道,北侧非机动车、行人利用非机动车道剩余空间混行,机动车正常通行,南侧机动车、非机动车、行人正常通行,沿线出入口均保证正常通行。

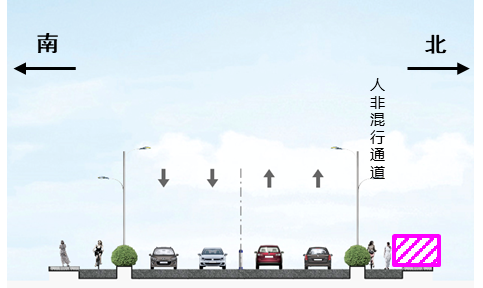

端文路(人民路-和月泊庭施工口)

施工断面示意图


第二阶段端文路

(和月泊庭施工口-朗诗南门绿郡花园北门)

施工时间为2025年12月31日至2026年1月10日,全天施工。施工期间占用北侧人行道板及部分非机动车道,北侧非机动车、行人利用非机动车道剩余空间混行,机动车正常通行,南侧机动车、非机动车、行人正常通行。

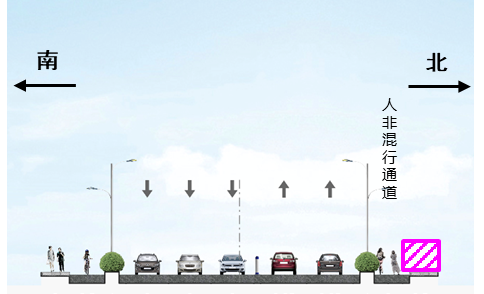

端文路(和月泊庭施工口-朗诗南门绿郡花园北门)

施工断面示意图


03
施工期间相关交通保障


(一)广泛征求民意。为最大限度保证交通组织方案科学性与合理性,降低施工对出行的影响,公安交管部门会同建设单位、施工方等积极通过召开企业、居民代表座谈会等形式向周边单位、居民代表等广泛征求意见,在保障施工安全与交通安全的同时,全力保障周边单位和住户的出行需求。


(二)加强交通引导。公安交管部门及施工方将在施工段周边重要交通节点安排执勤人员指挥疏导交通,根据交通状况加强现场管理和引导分流。


(三)完善交安设施。施工期间公安交管部门将会同施工方对施工区域周边交安设施和交通指引进行优化提升,设置交通引导标志和必要的监控设施,完善施工防护,全力保障通行和安全。


(四)精细诱导分流。施工期间,公安交管部门将在完善交通设施和指引基础上,会同高德、百度等导航地图平台进行精准诱导分流,全力保障施工期间周边交通流量均衡。


苏州交警提示


请广大交通参与者

按照交通标志指引安全文明出行

服从现场执勤人员指挥

因施工带来的不便

敬请谅解!
