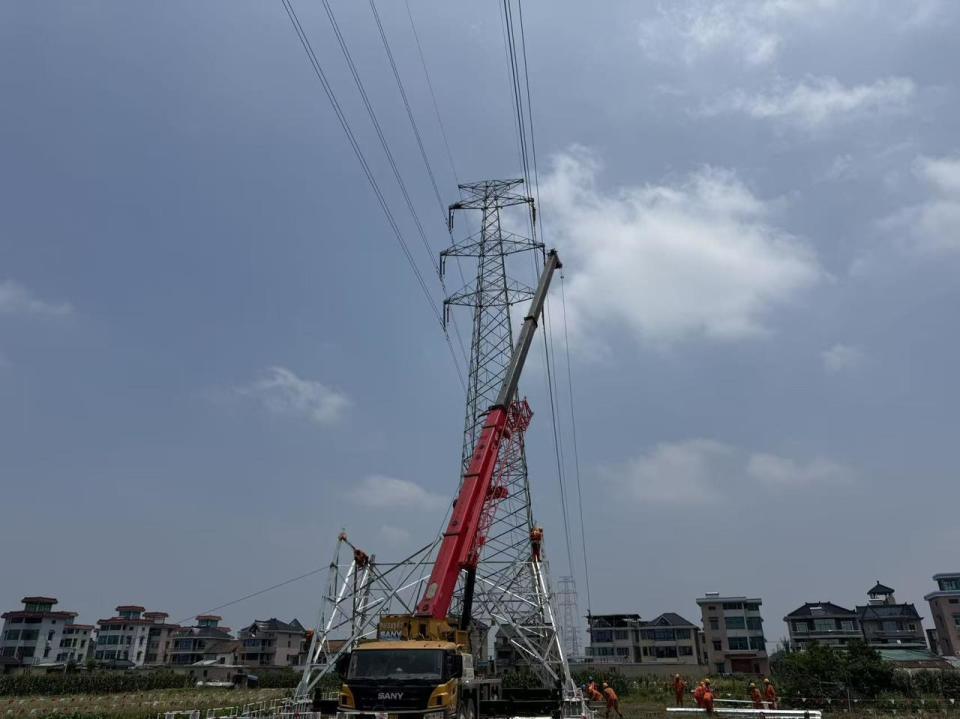

6月16日,伴随着杭州机场高铁电力迁改工程钱塘段的验收通电,杭州机场高铁钱塘段沿线15公里路径内35基高压铁塔被拆除新建,并腾挪移位50米,为高铁走廊清理出一条完整的路径,串联起嘉兴、杭州和绍兴。至此,杭州机场高铁电力迁改工程钱塘段已全部收官,15公里电力走廊腾挪,为长三角空铁枢纽建设“让道”。
国网杭州供电公司供图。
杭州机场高铁项目是“轨道上的长三角”重要项目,建成后将实现空铁联运,形成综合立体交通网,对优化杭州铁路枢纽布局、促进长三角一体化意义重大。未来在杭州萧山机场,可以实现与高铁的无缝链接,大家可以乘高铁去萧山机场赶飞机出远门,在萧山机场下飞机后也可以乘高铁回家。
“杭州机场高铁主要经过杭州钱塘区和萧山区,涉及高铁钱塘段沿线及新城片区35千伏及以上各电压等级共计10条线路的迁改,共计涉及35座基塔15公里路径,目前已完成钱塘段全部电力迁改工程。”国网杭州供电公司大有设计院项目负责人陈旭介绍,相当于在运行电网中实施‘心脏搭桥手术’,既要保证钱塘区的可靠供电,又要为高铁枢纽站释放建设用地。
据悉,自去年8月开工以来,为了完成杭州机场高铁建设任务,该公司组建项目专班,细化工序,分解任务,火力全开为工程建设抢抓时间。项目部主动对接机场高铁指挥部、机场高铁公司等建设单位,及时汇报工程进度和存在困难,建立起例会制度,克服政策处理、土地协调等难题,有序推进整体进度。
与此同时,杭州机场高铁萧山段涉及高压电力线路迁改工程也在如火如荼地推进当中。截至目前,萧山段工程已交付18条线路施工图,7条线路已开工,其中已完工2项。
国网杭州供电公司表示,下阶段将及时响应工程建设进度需求,以建设优质工程为目标,为杭城“东翼”蝶变贡献力量,为杭州机场高铁如期建成通车保驾护航,助力杭城百姓出行早日实现空铁联动。
