国网湖北直流公司“五一”期间持续推进特高压换流站建设

极目新闻通讯员 张萌 胡茜婷 张雨

“GIS将高压设备集成在密封金属壳内,就像装甲战车一样,抵御外部比如灰尘、潮湿、动物等的侵扰,保障内部元件安全运行。它结构紧凑、占地小,却能高效完成电力传输、切断故障等任务,是换流站的‘核心战斗力’。”4月30日,在位于湖北大冶的±800千伏永兴换流站交流系统第一阶段竣工预验收现场,国网湖北直流公司运维人员段施奇正组织特高压生产准备组成员验收GIS设备。

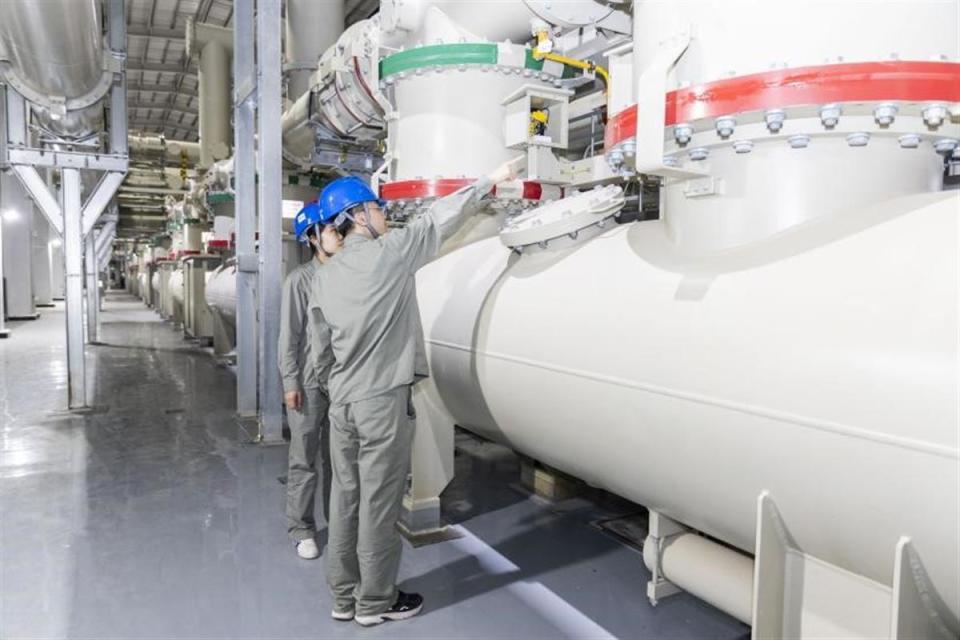

图片检修人员正在GIS室检查CT端子接线盒

GIS组合电器是一种将断路器、隔离开关、互感器等高压设备集成在密封金属壳内,并用六氟化硫气体‌绝缘的电力装置,体积小巧却能安全高效地输送高压电。GIS设备为永兴换流站交流系统提供了高可靠性、高安全性的设备支撑,是特高压电网实现高效输电与低碳转型的关键基础设施。为确保永兴换流站交流系统竣工预验收工作‌系统性、标准化‌推进,生产准备组成员被划分为四个小组,针对GIS设备的验收,各小组分工明确,各司其职。

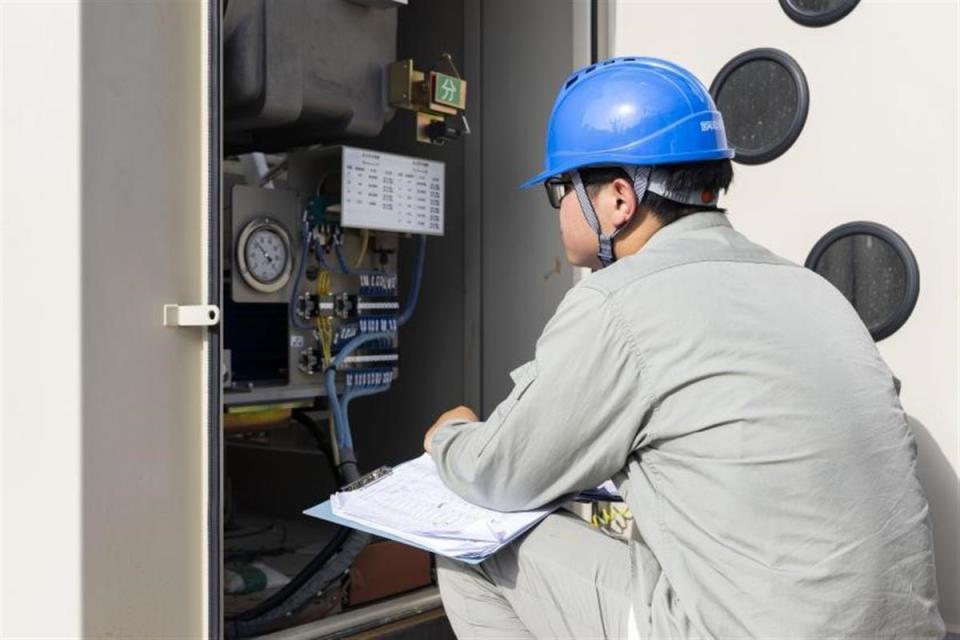

图片检修人员正在进行GIS断路器低油压闭锁信号检查

“我们今天的工作核心是验证GIS室里的电气联锁逻辑,联锁逻辑表虽然看起来复杂繁琐,但通过验证我们可以确认设备间的联锁关系和操作顺序是否符合设计要求,避免因逻辑错误导致误操作事故的发生,这是可以保障我们人身安全的,所以我们要按照联锁逻辑表一条一条核对,每个开关、刀闸和地刀都要验证到,马虎不得。”电气二次验收组负责五防验收的周林莉对组员交代道。

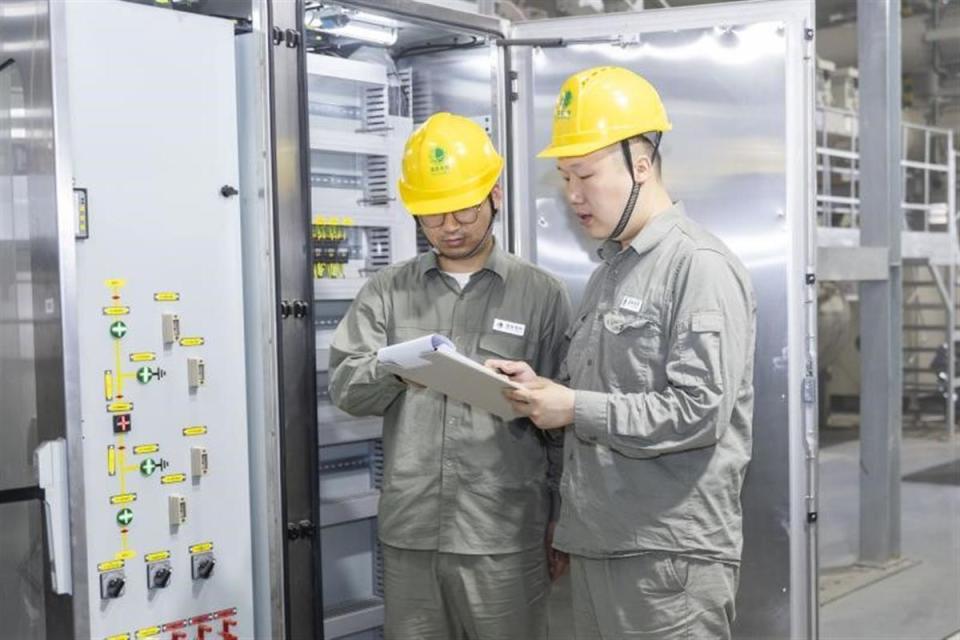

图片运维人员正在后台进行GIS软件联锁逻辑验证

“五防系统就像一位24小时在线的安全卫士,用‘逻辑锁+机械锁+电子锁’编织成一张防护网,把‘误操作’等危险阻挡在‘安全结界’之外,守护电网和人员生命财产安全。”检修人员张博文补充道。

另一边,电气一次验收组的GIS断路器液压机构专项验收工作也在同步进行着。

“5042开关正在泄压,后台注意是否出现低油压告警。”

“后台报文发出低油压告警,报文正常。”

运维检修人员就像是数字世界里的信息侦探,拿着放大镜追踪信号的“蛛丝马迹”,确保每一条数据都像训练有素的“信鸽”,精准无误地从现场飞到后台的“鸽舍”。他们一边紧盯着控制室内的监控屏幕,一边用对讲机沟通着GIS设备室的情况。这项专项工作避免了因设备性能衰退导致数据失真,造成“健康设备被误诊、故障设备被漏诊”的双重风险,同时也可实现对设备隐患的“早发现、早干预、早消除”。

此时,从耳边传来一阵滋滋啦啦的对讲机声。

“呼叫控制室,GIS室1号手动火灾报警按钮已经按下,后台是否有信号上传。”

“控制室收到,后台显示1号手动火灾报警信号已上传。”

“我们现在做的验收工作是消防信号对点,就是对消防系统中的各类探测器、报警装置、联动设备进行逐一测试,确保每一个信号都能准确无误地传输到控制室的消防琴台主机中,并得到正确的响应,也确保在紧急情况下能够迅速准确地启动相应的消防设施,避免火灾事故的蔓延。”运维人员王琳杰对第一次参与消防验收的陈喆解释道。

图片运维人员正在GIS室进行电气联锁逻辑验证

消防验收组的成员们忙碌地穿梭在换流站的各个角落,他们逐一测试着每一个消防设备。从烟雾探测器到感温探测器,从手动报警按钮到自动水喷雾灭火系统,每一个细节都不容忽视。

金上—湖北特高压直流工程(简称“金上—湖北工程”)是中国“十四五”电力规划的重点项目,同时也是世界上首次研发应用特高压换流站分址级联输电新技术的工程,其送端采用两端级联方案,高低端换流站分别接入四川500千伏交流电网和西藏500千伏交流电网,实现了突破地域与技术“无人区”的壮举。作为世界海拔最高(3760米)的特高压直流输电工程,正式投运后可每年向华中输送近400亿千瓦时清洁能源,减少二氧化碳排放约3400万吨。而永兴换流站作为金上—湖北工程的受端站,承担着将来自远方的清洁能源安全、稳定地送入华中电网的重任。

为了确保这一国家重点项目的顺利推进,永兴换流站的生产准备组成员全身心投入到这场战役的准备中,强化人员培训统筹,全面提升运检人员技能水平,同时结合现场工程进度参与过程跟踪及验收,建立问题清单一张表跟踪闭环机制,确保问题整改到位。下一步,永兴换流站将持续以提升设备质量为核心,有序推进交流系统调试工作。

(来源:极目新闻)
