4月7日,位于青海省海南藏族自治州兴海县河卡镇的香加750千伏变电站扩建工程取得重要进展。作为青海省“十四五”电网建设的重点项目,自2024年6月破土动工,该工程已成功完成330千伏羊曲Ⅰ、Ⅱ回线路及#3主变的扩建任务,并于今年1月8日顺利投运。
香加750千伏变电站,作为海南藏族自治州唯一的750千伏枢纽变电站,战略地位突出。工程全部建成后,海南地区新能源外送能力将得到显著提升,同时为玉树、果洛两个藏族自治州筑牢电力保障根基,为青海新能源消纳提供了重要支撑。

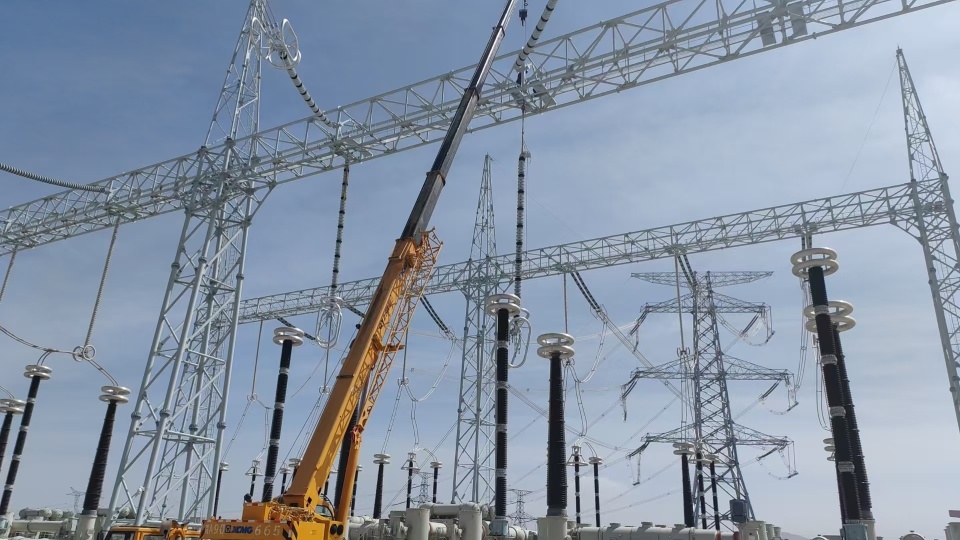

香加750千伏变电站扩建工程施工现场进行户外330千伏避雷器安装作业(巴得佺 摄)
在推进过程中,该项目施工团队直面复杂的施工挑战。此次香加750千伏变电站扩建工程包含羊曲水电站330千伏送出工程、#3主变扩建工程、#1主变扩建工程、330千伏间隔扩建工程4项工程。截至目前,330千伏、750千伏侧母线共计停电6次,其间需完成多项5级电网风险作业。这些作业停电时间短,作业难度极大,施工团队凭借精湛的专业技术和顽强的拼搏精神,一次次化险为夷。后续330千伏母线还将轮停,以便完成剩余工作。

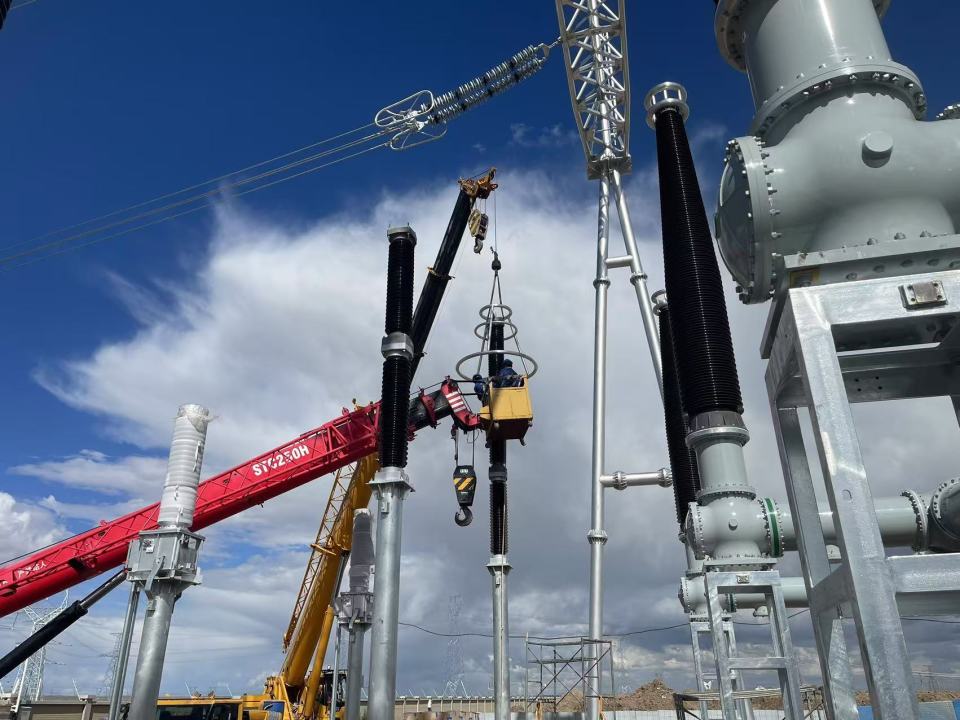

香加750千伏变电站扩建工程施工现场进行户外750千伏悬垂安装作业(巴得佺 摄)
“当前,工程已步入关键冲刺阶段。#1主变扩建工作中,主变及其各侧设备安装及电缆敷设等核心工序已经完成。”据项目总工安永海介绍,“眼下,施工团队正开展330千伏、750千伏侧的引流线制作安装作业,预计4月中旬#1主变扩建将全面完成并投入运行。与此同时,330千伏间隔扩建工作也在有条不紊地同步推进,计划于5月底实现全面竣工。”
值得一提的是,该工程创新采用电网回购模式,是青海省首个采用该模式的750千伏电压等级变电站。工程通过750千伏线路与塔拉变电站相连,同时以330千伏线路接入周边新能源汇集站和主电网,将形成更加坚强的网架结构。
面对海拔3500米以上的恶劣施工环境,送变电公司项目团队克服了高寒缺氧、有效工期短等多重困难。在施工过程中,团队科学统筹施工安排,严守质量与安全底线,确保工程优质高效推进。项目负责人王玉琦表示:“后续,我们将持续秉持高标准、严要求的工作态度,全力以赴推进各项工作,为青海清洁能源的蓬勃发展,提供坚强有力的电网支撑。”(蒙珝 巴得佺)
