【高质量发展调研行】正式运行!哈密抽水蓄能电站建设迈出又一步

东疆首座抽水蓄能电站建设迎来新进展!
由国网新源集团与国网新疆电力公司共同投资、中铁十四局等单位参与施工的哈密抽水蓄能电站首节压力钢管成功下线,标志着哈密抽水蓄能电站钢管厂正式运行,电站运行过程中的水体交换“大动脉”——压力钢管有了建设来源,项目建设再提速。

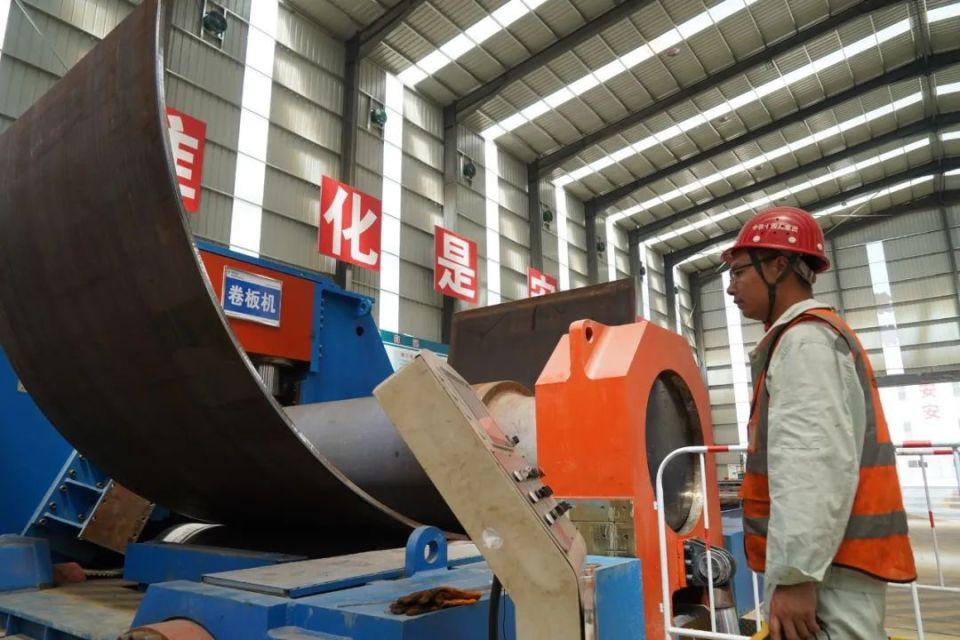

图片哈密抽水蓄能电站钢管厂的生产车间里一派繁忙景象。融媒体中心记者 郭子毅摄

作为东疆首座抽水蓄能电站,哈密抽水蓄能电站枢纽工程由上水库、下水库、输水系统、地下厂房系统和开关站等建筑物组成。其中,输水发电系统压力管道串联上、下水库和厂房,是电站运行过程中水体交换的“大动脉”,而压力管道通常分为“钢筋混凝土衬砌型式”和“钢板衬砌型式”,前者应用在施工支洞、交通洞、通风洞、低压过水隧洞施工时,后者则需要钢管厂制作生产,须采用特殊设备运输到引水、尾水系统进行固定安装。

中铁十四局集团有限公司新疆哈密抽水蓄能电站输水发电系统工程标项目部质检部部长孙兆宁告诉记者,压力钢管总的需求有13500吨,计划用2年生产完成。“今年计划生产2500吨,2025年就能完全转入钢管安装,安装完成后,输水发电系统建设就进入收尾了。”孙兆宁说。

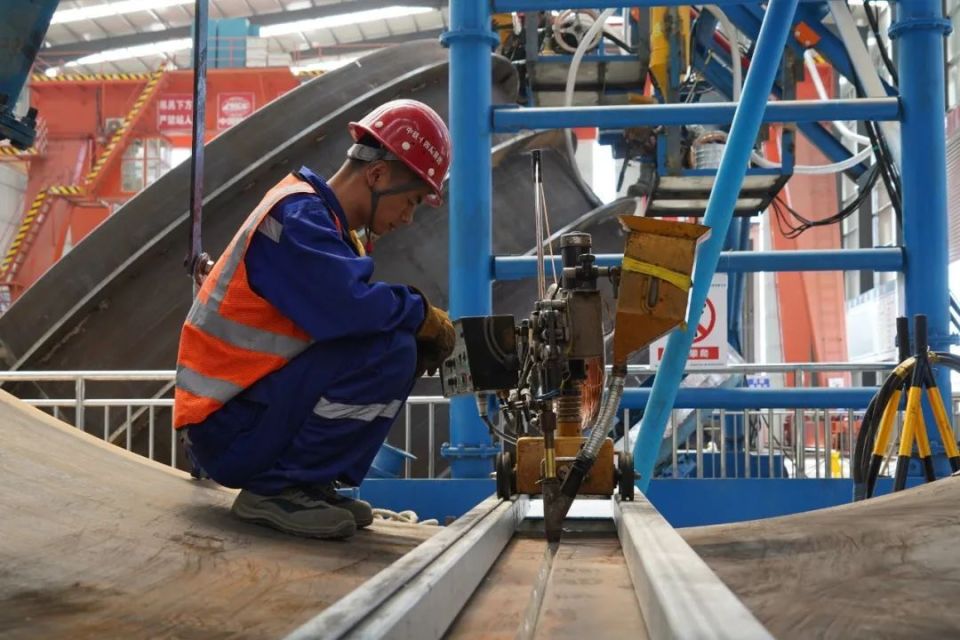

图片工人正在轧制钢板。融媒体中心记者 郭子毅摄

记者了解到,压力钢管每节直径从4.8米到6.6米不等,相当于2至3层楼的高度,因为是输送极大水流的钢制管路,在落差近500米的山体内,每天都要承受高水压的强烈冲击。为提高压力钢管生产质量,最大限度确保其安全稳定性,项目技术团队对钢管的制作、焊接、无损探伤、涂装防腐蚀等环节作了细致的安全技术交底与检测验收标准。

随着哈密抽水蓄能电站钢管厂正式运行,引水系统和尾水系统开挖完成,电站将转入钢管安装施工阶段。

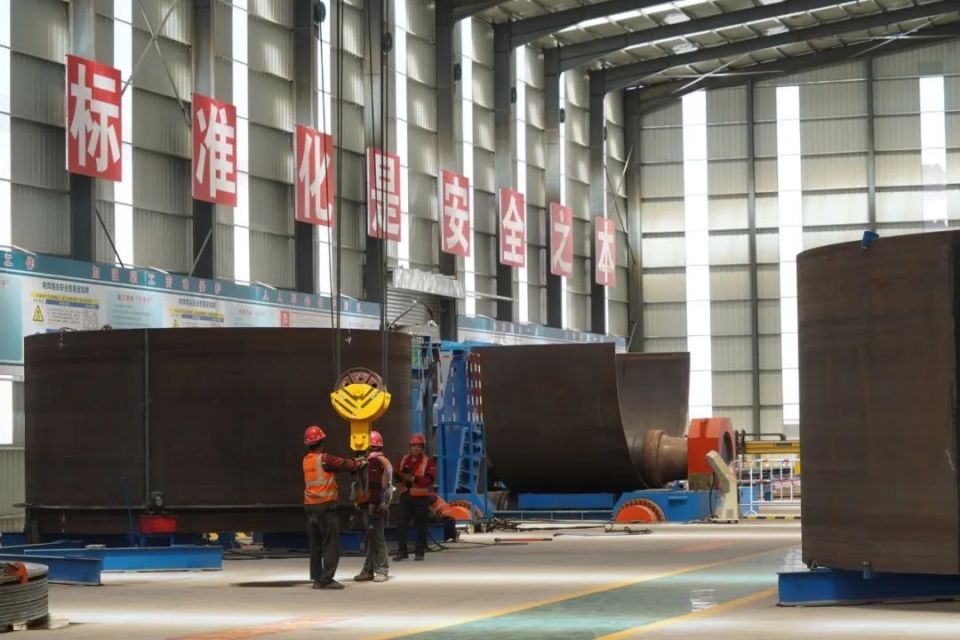

图片工人正在焊接钢管。融媒体中心记者 郭子毅摄

国网新源新疆哈密抽水蓄能有限公司机电部(物流中心)水机管理员李小鹏说:“压力钢管制作安装的质量和进度是我们推进技术创新、电站高质量建设的重要载体,将直接影响到电站的安全稳定与运行。接下来的施工中,我们将以高度的责任感和使命感,确保工程质量和安全,按期完成施工任务。”

哈密抽水蓄能电站位于哈密市伊州区境内山区,总装机容量120万千瓦,电站预计2028年建成投产,设计年发电量为13.68亿千瓦时。建成后对增强新疆电网调峰能力,优化电源结构,改善电网运行条件,提高系统运行经济性,扩大新能源就地消纳,确保电网的安全稳定运行,促进当地经济社会发展和带动就业具有重要意义。

文 | 融媒体中心记者 田玉、郭子毅
