【高质量发展调研行】国家重点工程:巴里坤±800千伏换流站项目建设按下“快进键”冬季施工忙

近日,在国家重点建设项目—巴里坤±800千伏换流站工程建设现场,建设者们克服严寒和大风天气等不利影响,精雕细琢每一个建设工序,精细把控每一道施工环节,高效推进工程主体建设步伐,确保圆满完成本年度施工任务。

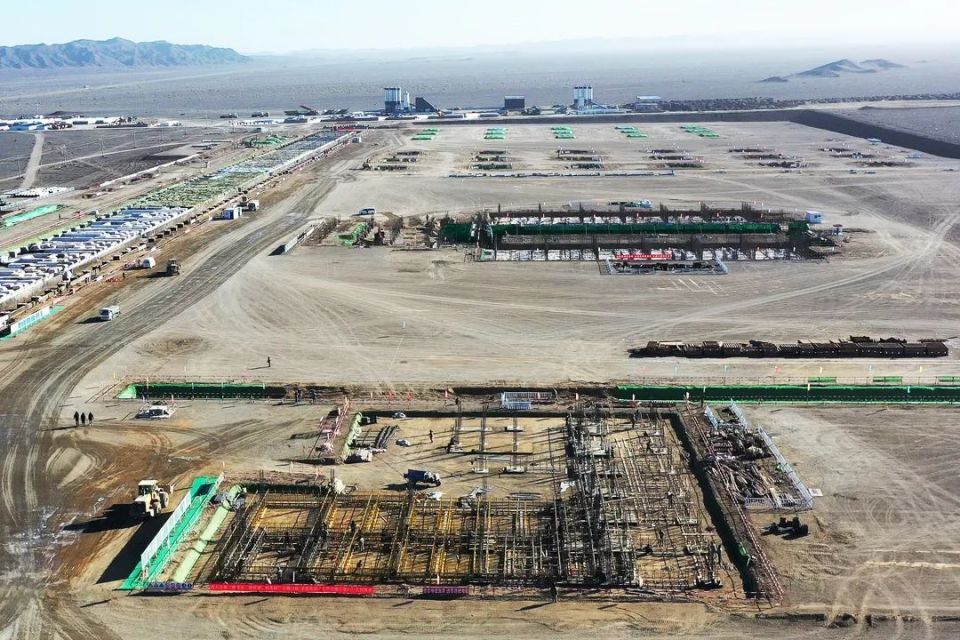

工程项目全景。融媒体中心记者 郭子毅摄
巴里坤±800千伏换流站为哈密—重庆±800千伏特高压直流输电工程的起始站点,工程是“疆电入渝”项目的重要组成部分,也是“疆电外送”直流第三条通道。直流双极额定输送功率800万千瓦,直流额定电压为±800千伏,直流额定电流为5000安培,全站共计28台换流变压器,其中24台为工作用,4台备用。“疆电入渝”项目自今年8月开工以来,项目全面完成了各项准备工作,主体工程建设已于10月全面展开,在各参建单位的共同努力下,工程实体建设高质量高效率推进。

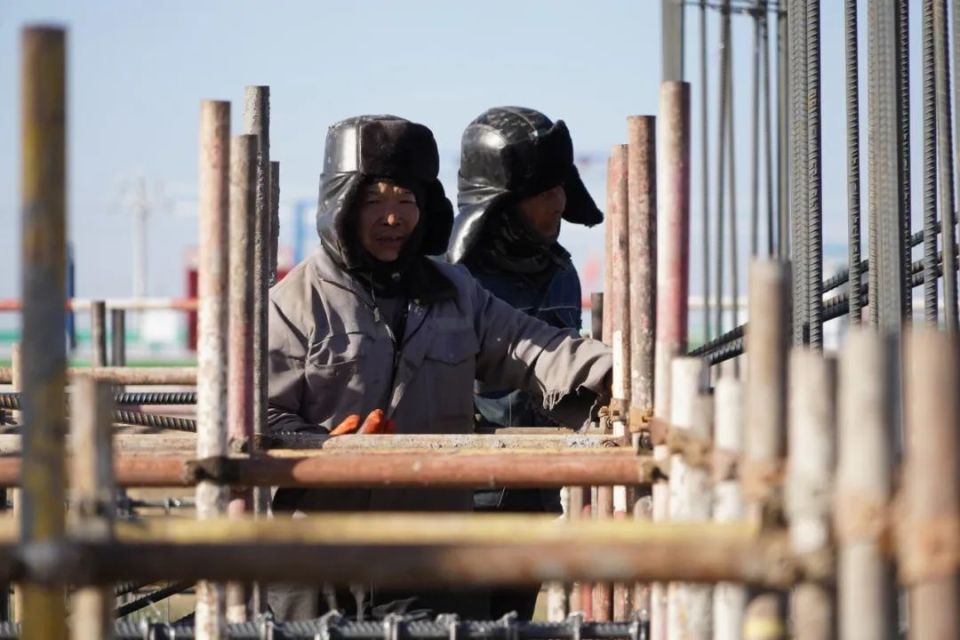

现场工人通过多种措施有力保障冬季施工顺利推进。融媒体中心记者 郭子毅摄
国家电网有限公司特高压建设分公司巴里坤±800千伏换流站项目副经理李国满说:“我们今年已经完成了主控楼基础,低端阀厅换流变的阀板基础,还有750千伏GIS阀板的基础,综合楼的基础,这些涉及到2025年投运的一些关键节点的项目,完成了工程建设阶段性的任务目标,我们给各参建单位人员准备了充足的棉衣、棉帽等防冻度冬物资,计划12月中下旬结束施工。”
巴里坤±800千伏换流站工程位于巴里坤哈萨克自治县三塘湖大风区段,站址6级以上大风天气占到了全年的一半以上。当前,工程现场平均气温降至-5℃以下,严重影响混凝土浇筑作业,极易造成基础浇筑保温难、混凝土收缩开裂等施工难题。各参建单位集思广益、超前谋划,制定专项施工方案,严格管控重点工序的施工工艺质量,对混凝土的供应、浇筑及养护采取严格的检查手段,同时认真做好各项应急准备工作,全力保障工程安全、质量和进度目标的实现。

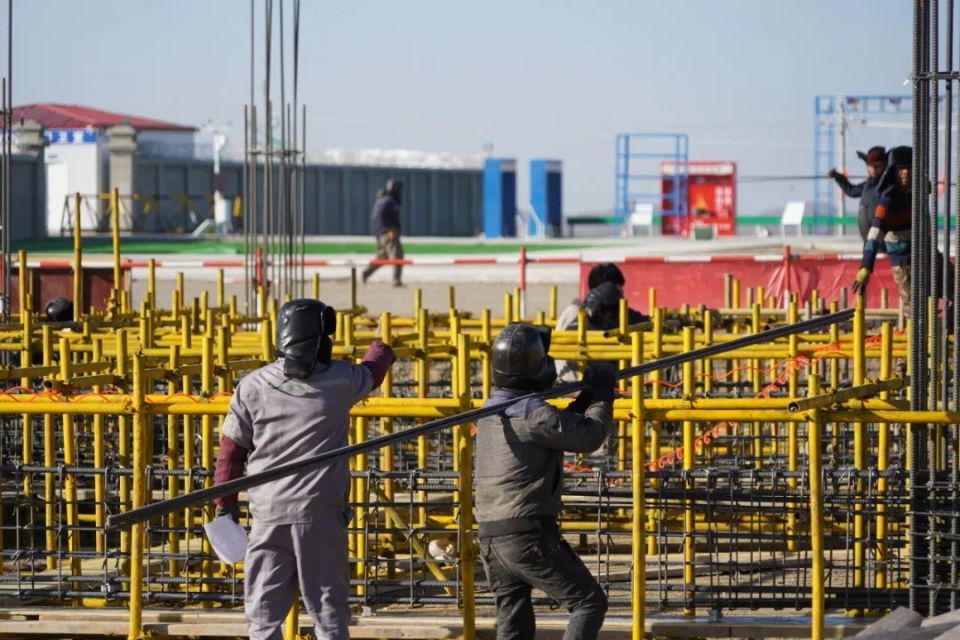

工人们正在进行基础钢架搭建。融媒体中心记者 郭子毅摄
李国满介绍:“在实施阶段,我们在作业区域搭设暖棚,根据现场实际的温度,添置暖风炮、棉被等防寒保暖器物,每间隔两个小时安排专人测温,确保环境内外温差满足混凝土施工规范要求,确保工程质量不出问题。”
在建设现场,各施工单位在工程业主单位的统筹管理下,聚焦施工过程质量和细节控制,严格落实各项质量、安全管控措施,顺利完成了极一、极二低端换流变压器区域及防火墙基础等部位的混凝土浇筑作业,为圆满实现年度施工目标奠定了坚实基础。

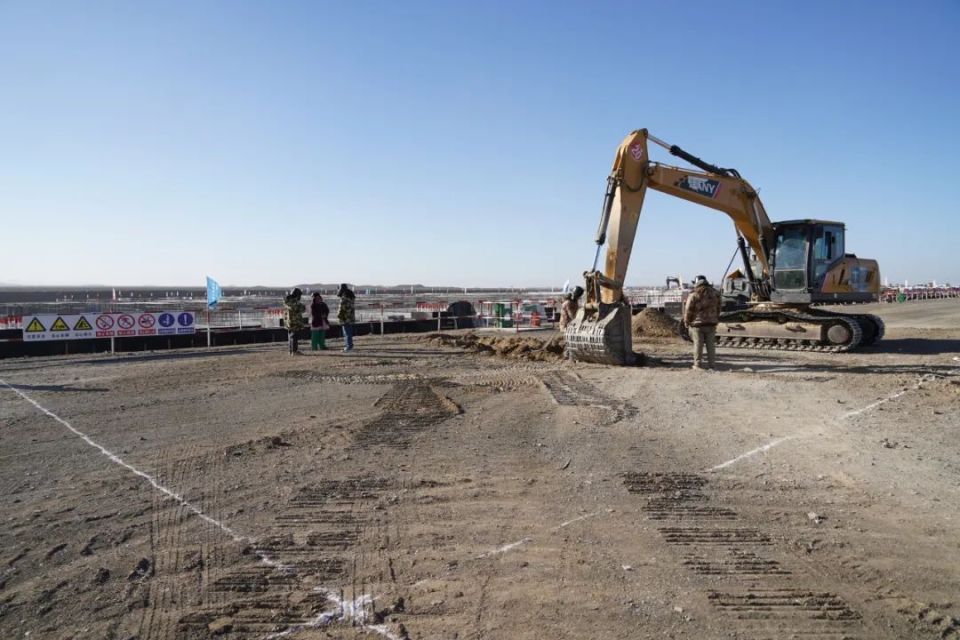

现场作业车辆正在进行基础开挖。融媒体中心记者 郭子毅摄
经过近2个月的稳步推进,工程所涉及建、构筑物关键路径上零米以下的基础施工已全面展开,各项冬季施工作业计划正在有序进行,工程土建施工已进入到快速推进阶段。
哈密—重庆±800千伏特高压直流输电工程是我国“沙戈荒”大型风电光伏基地首批外送工程之一,总投资286亿元。工程起于新疆维吾尔自治区哈密市巴里坤±800千伏换流站,止于重庆市渝北区渝北±800千伏换流站,途经新疆、甘肃、陕西、四川、重庆五省(自治区、直辖市),直流线路全长2290千米,工程建成后将在保障国家能源供应安全、助力国家“双碳”目标实现、支撑“川渝双城圈”经济社会发展、推动新疆能源资源优势转化等方面发挥重要作用。
文 | 融媒体中心记者 田玉  郭子毅  普拉提·尼亚孜
编辑|谭云
责编|王昊鹏
