各乡(镇)人民政府,县直各有关单位:
《连城县城区教育建设项目布局规划方案》经第十八届县政府第七十八次常务会议研究通过,现印发给你们,请遵照执行。
连城县人民政府
2021年12月30日
(此件主动公开)
连城县城区教育建设项目布局规划方案
为加快解决连城城区学前教育、义务教育资源短缺和班生超大规模等问题,满足人民群众接受优质均衡教育的需求,根据城区发展状况和2025年人口预测,制定本规划方案:
一、城区人口发展生源预测
根据近年城区人口自然增长、人口城镇化进程和国家三孩政策的实施等城区人口增长因素预测城区人口发展,至2023年,在园幼儿将达4473人,在校小学生将达10716人,在校初中生将达3534人,在校高中生将达3767人。至2021年,城区办学需求为幼儿园186个教学班,小学169个教学班,初中61个教学班,高中76个教学班,职中36个教学班。
二、城区幼儿园规划布局
(一)基本情况
城区幼儿园现有169个教学班,幼儿数5689人(含小小班258人)。其中公办幼儿园8所95个教学班,在园幼儿数3547人;民办幼儿园11所74个教学班(最大可设置97个教学班,学位2910个),在园幼儿数2142人(含小小班258人),城区公办园大班额占比85.3%,民办园大班额占比45.9%,缺少学位720个。
(二)规划新建项目
1.北部新城第一幼儿园(暂定名,小区配建项目):由幸福北路与人民路交叉口地块调整到北部新城文化体育中心板块,结合周边控规和开发进行重新选址规划。规划用地10亩,办学规模12个班,幼儿学位360个。
2.北部新城第二幼儿园(未来城小区配建项目):规划用地9亩,办学规模12个班,幼儿学位360个,项目建设按原控规有序推进。
3.幼儿园引资项目1:万星小区北面,梅花山路与文昌路西北角,项目用地9.22亩,办学规模12个班,幼儿学位360个,项目建设按原控规有序推进。
4.幼儿园引资项目2:南前花园小区以南地块,项目用地7.49亩,办学规模12个班,幼儿学位360个,项目建设按原控规有序推进。
原则上城区幼儿园以小区配套建设和引资建设为主,不再实施公办幼儿园新建项目。
三、城区小学规划布局
(一)基本情况
城区小学现有169个教学班,学生数8773人,目前城区小学最大可提供学位9173个。
(二)规划新建和改扩建项目
据测算,到2023年秋季,城区小学在校生达11550人,比2020年净增2900人,各年累计新增加57个班,特别是西城和莲南两个校区,2020年就已无法满足片内生入学的需求。据预测,2021年小学新增需求学位850个,需增开19个教学班,除冠豸小学可增加8个教学班外,其他的需通过挤占实小和第二实小现有的功能室来过渡解决。2022年以后必须通过改扩建和新建小学才能解决城区小学学位不足的问题。
1.城关二小改扩建项目:城关二小现有校园面积仅6.375亩,急需扩大学校校园面积,以缓解我县城区2022年秋季招生学位不足的压力。将学校周边公产划拨给城关二小作扩容建设使用,用地面积9.15亩(其中福利院3.63亩、劳务交流协会2.25亩、安装公司1.845亩、环卫站1.425亩)。
2.北部新城第一中心小学(寄宿制学校):规划用地50亩,按寄宿制小学进行调整规划设计方案,重新评审,建设规模调整为48个班,2160个学位(其中寄宿生480人),建设标准按最高限。项目于2022年6月开工建设,2023年建成投入使用。
3.工业园区小学(暂定名):保留项目规划,按寄宿制小学建设,项目位于工业园区内,规划用地63亩,办学规模48个班,小学学位2160个,寄宿生数1350人。
四、城区中学规划布局
(一)基本情况
城区中学现有169个教学班,学生7406人。其中,初中61个教学班,学生3022人;高中73个教学班,学生3430人;职专35个教学班,学生954人。
连城二中校园用地面积为46亩,总建筑面积为38.814亩,有普通教室57间。办学规模为54个教学班,可提供学位2700人。现有54个教学班(其中初中29个班),在校生共2618人(其中初中生1462人)。已使用教室57间(选科走班另外占用3间教室)。现有办学条件严重不足,生均校园用地面积仅为11.7平方米(初中20平方米、高中23.5平方米)。
(二)城区学生发展测算分析
2021-2022学年,共有学生7924人(其中,初中生3227人、高中生3597人、职中生1100人),与现有学位相比,需增加学位518个(其中,初中205个、高中167个、职专146个)。
2022年-2023学年,共有学生8330人(其中,初中生3416人、高中生3714人,职专生1200人),与现有学位相比,需增加学位924个(其中,初中394个、高中284个、职专246个)。
2023-2024学年,共有学生8701人(其中,初中生3534人、高中生3767人、职专生1400人),与现有学位相比,需增加学位1295个(其中,初中512个、高中337个、职专446个)。
2024-2025学年,共有学生10002人(其中,初中生3942人、高中生4260人、职专生1800人),与现有学位相比,需增加学位2596个(其中,初中920个、高中830个、职专846个)。
2025-2026学年,共有学生10561人(其中,初中生4524人、高中生5037人、职专生2000人),与现有学位相比,需增加学位4155个(其中,初中1502个、高中1607个、职专1046个)。
预测到2025年秋季城区初中学生从3025人增加到4524人,增加了1502人,各年累计需增加30个班;高中学生数从现在3473人增加到5037人,增加了1607人,各年累计需增加35个班。2023年前必须建成一所中学才能满足城区初中学位需求;同时还需对连城二中等学校进行改扩建。
另外,赖源中学、曲溪中学、塘前中学和揭乐中学等小规模学校2020-2026年学生数变化情况如下:

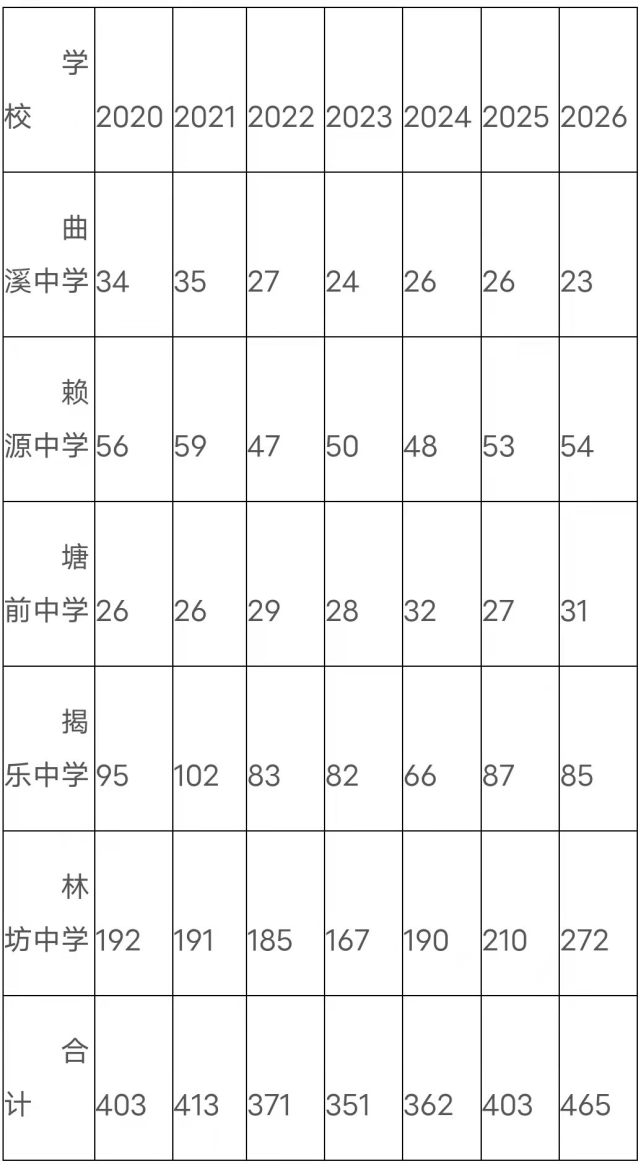

2020-2026年五校学生数变化情况

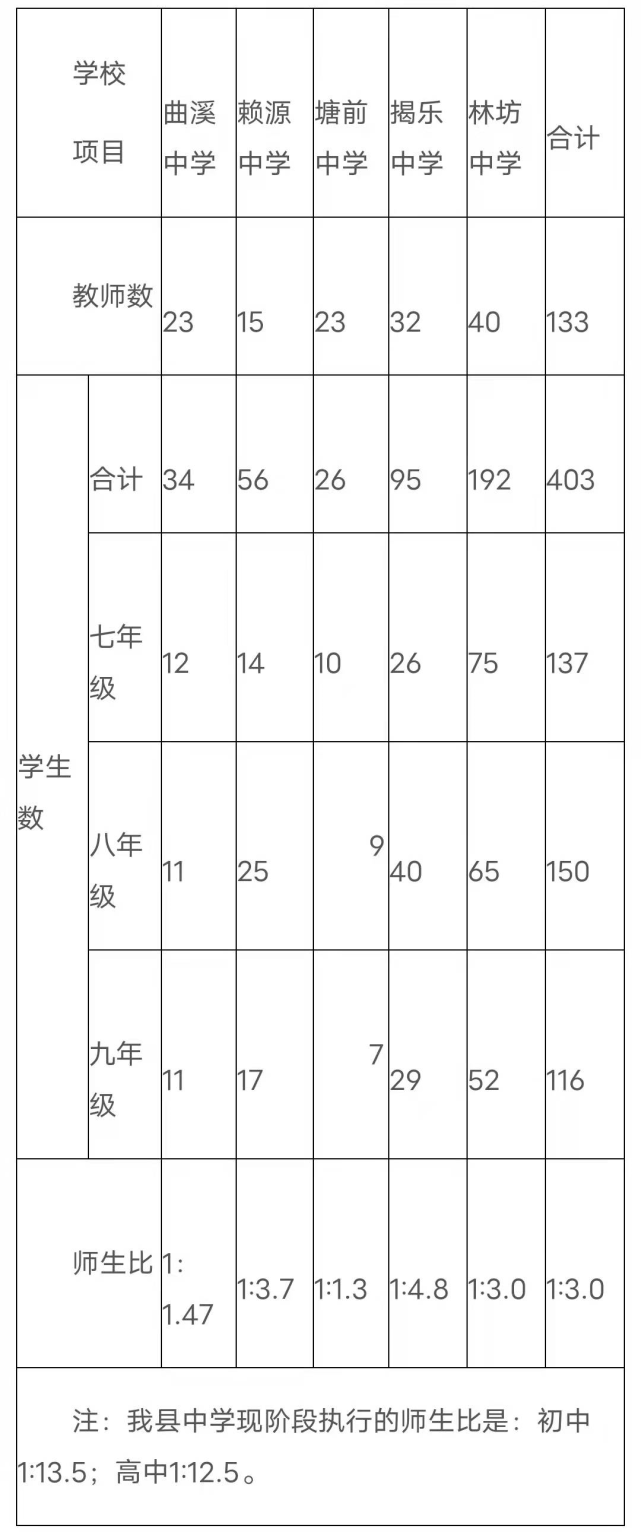

2020-2021学年五校师生比情况表
(三)规划新建和改扩建项目
1.连城二中改扩建项目:为尽快解决连城二中校园建设面积严重不足的问题,结合学府路的建设,做好连城二中校园扩容提升工作,对学校周边气象局所属资产进行整合。
2.西城中学(暂定名):保留西城中学规划布局,按标准化初级中学建设,调整控规。
3.连城县第一中学莲北分校(寄宿制完中):在北部新城布局规划新建一所寄宿制完中,项目地块位于莲北大道西侧,北临莲岳路,南临腾飞路,规划办学规模为78个班(其中初中24个班,高中54个班),学生数为3900人(其中,高中全部寄宿,初中部分寄宿),规划用地面积为123.7亩,规划概算总投资3.02亿元。2021年启动建设,2024年建成投入使用。
五、教育新区规划布局
项目用地位于莲峰镇新兴村。合理利用和整合现有文体旅游局资源,将少体校、运动场、游泳馆等公共设施并入教育新区统一布局规划,完善教育新区功能。
教育新区总体规划用地约314.43亩(已有建筑物占地面积约为110.87亩,规划可用面积为203.56亩),项目重点是改造提升现有县职业中专学校,同时整合县教育局、进修学校、电大、校外活动中心、特殊教育等功能布局,规划新建项目建筑面积为5.35万平方米,规划改造提升项目建筑面积为3.08万平方米,规划概算总投资3.5亿元。2021年启动建设。
六、大城区学校提标改造规划布局
(一)整合林坊中学资源,调整现有林坊中学校址,作为林坊中小提标改造建设用地(现林坊中小校址属部队用地,无发展空间)。
(二)提标改造揭乐、隔川中学,建成园林式的精品学校,可布局作为冠豸中学或连城二中分校。
(三)异地新建文新中学,现有学校用地属部队用地,无发展空间,拟在文亨主街道邮电所东侧规划60-65亩土地,用于新建文新中学,办学规划为30个教学班,1500个学位(其中寄宿生900人)的寄宿制中学。
(四)将冠豸小学进一步打造成景观式的小学。
来源:连城县人民政府
网编:吴清兰 罗丽婷 吴秋静
审核:黄水林 叶先锋
监制:李永光
